07 Février: Pose de la porte de la sortie de
secours de l'église par GB Menuiserie .
13/15 Février: Taille et scellement des pierres
au bas de la porte de la sortie de secours, par
Pascal et Xavier.
25 Février: Les taches sont toujours là !

01 Mars: Démontage du mur d'enceinte de la mairie.

03 Mars: Construction d'un nouveau mur par Stéphane RICHARD.
09 MARS: Après plusieurs jours de pluie,
c'est vrai ! De l'humidité se voit sur le mur.
Mais les taches dans l'enduit sont toujours
visibles.

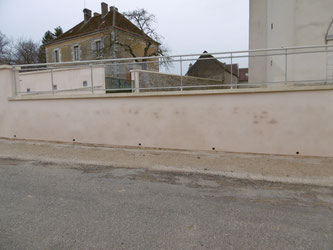

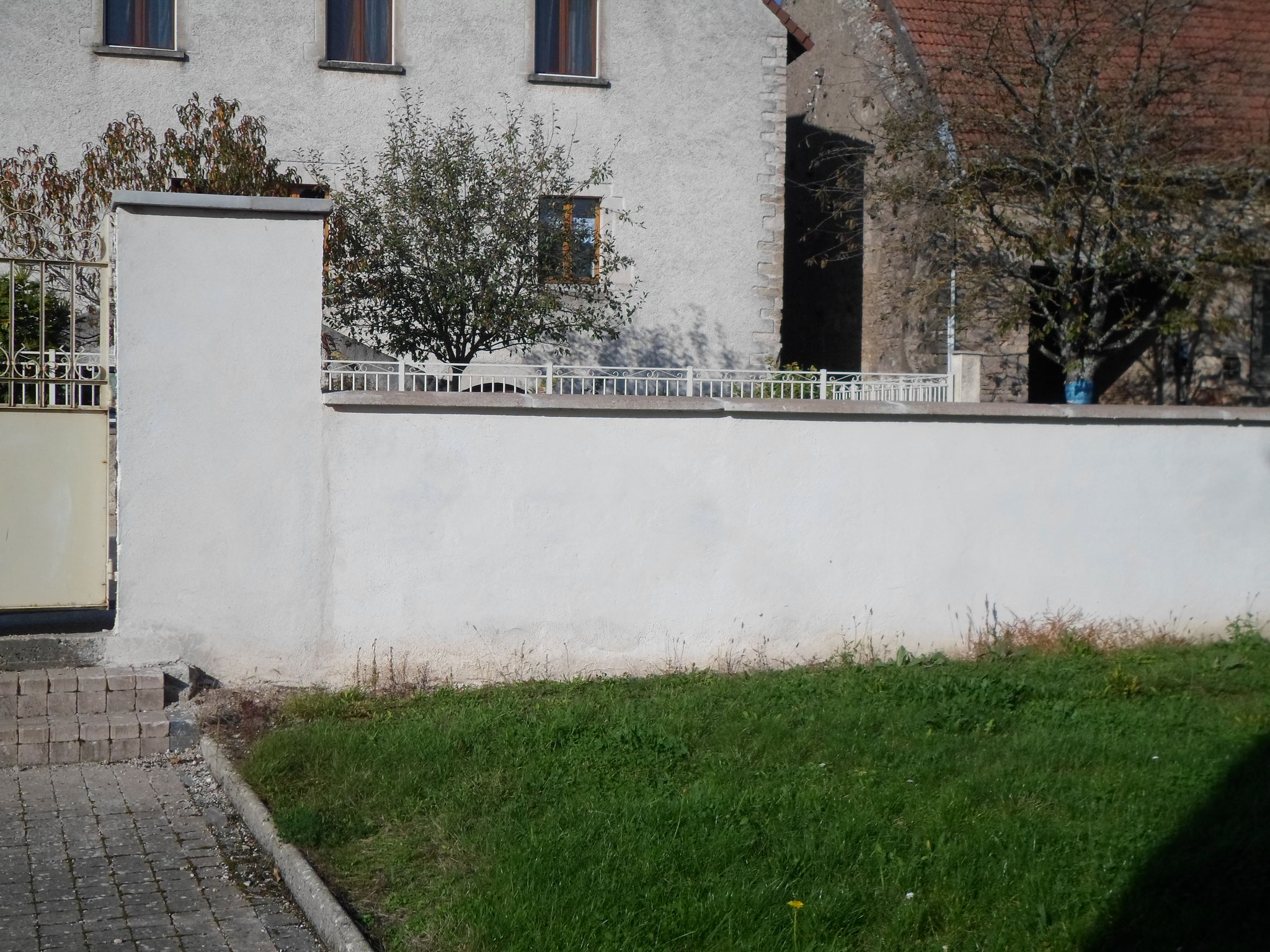

30 MARS: Application d'un enduit sur le mur d'enceinte de la mairie.

1er AVRIL: Finitions de la porte de secours
par GB MENUISERIE.
27 AVRIL: Plus d'humidité. Mais l'enduit est
toujours taché.

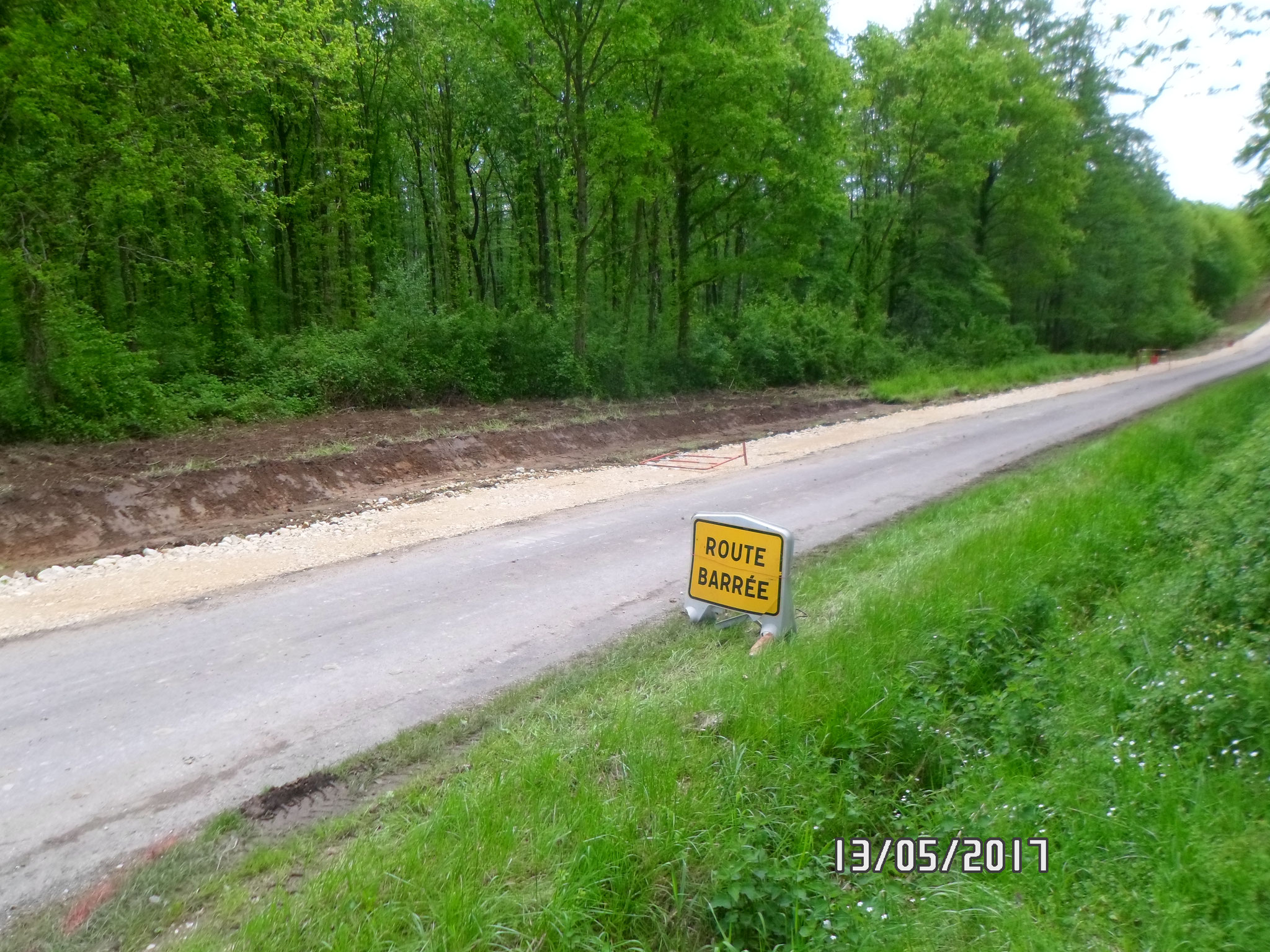

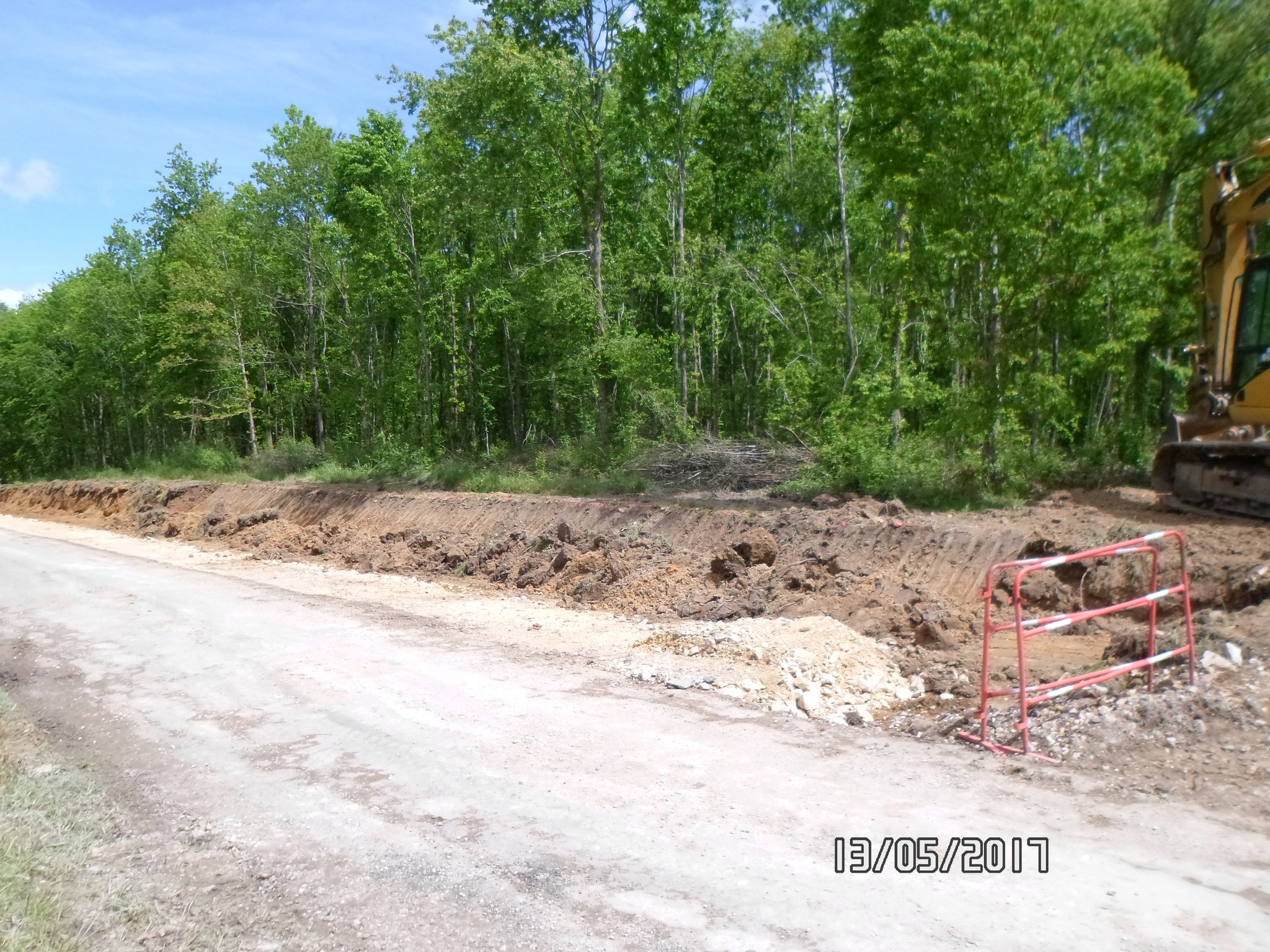

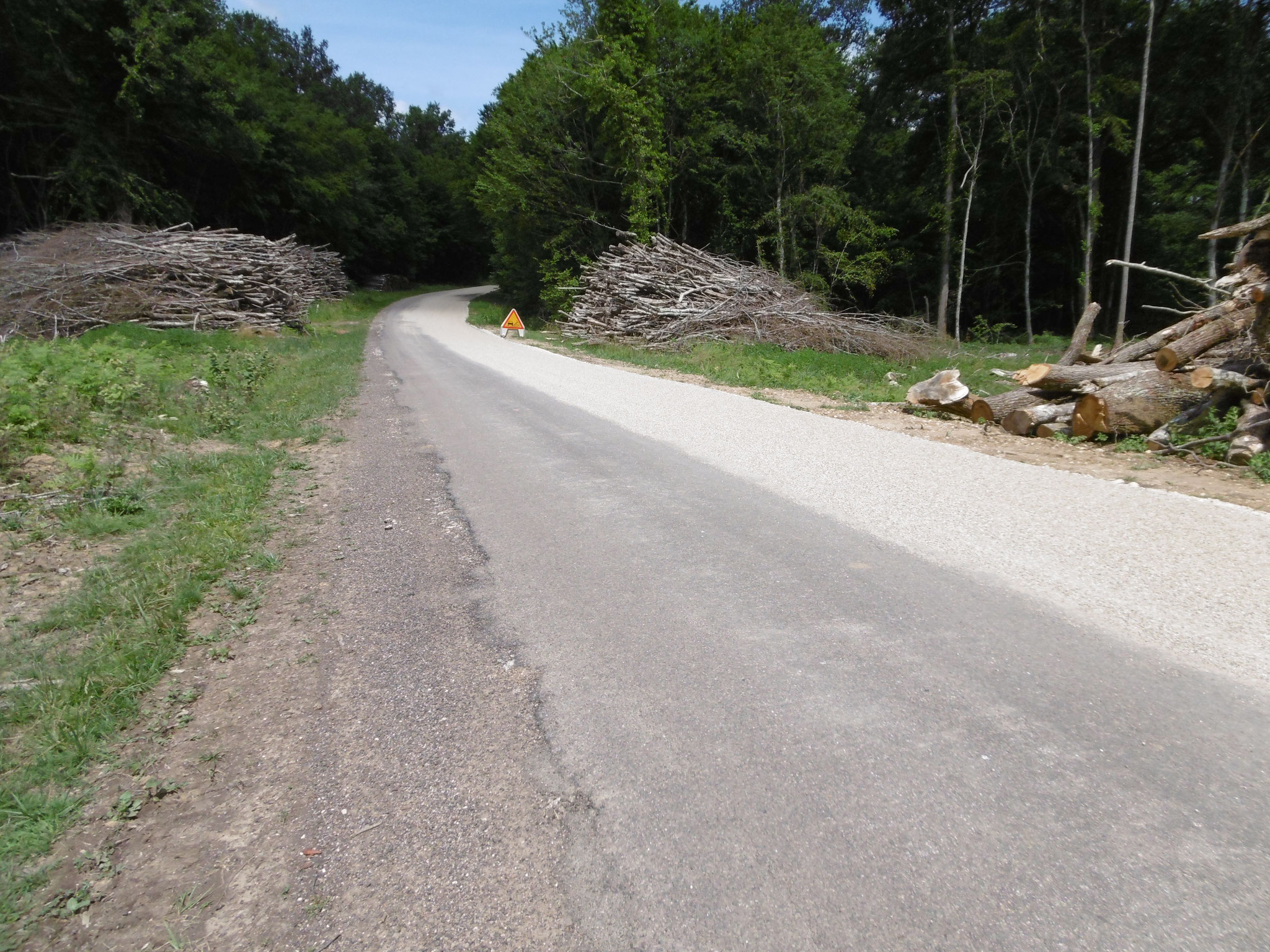

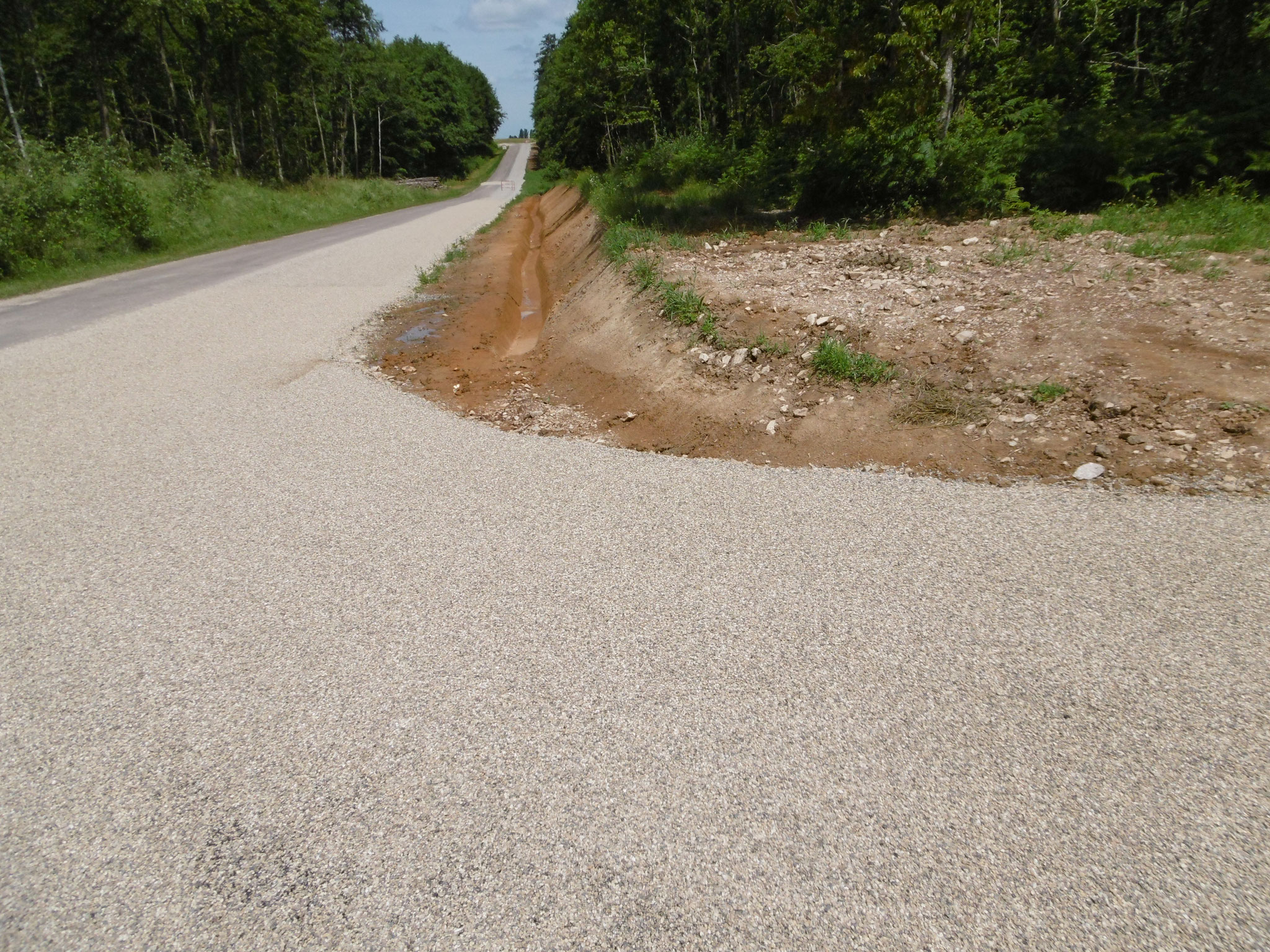

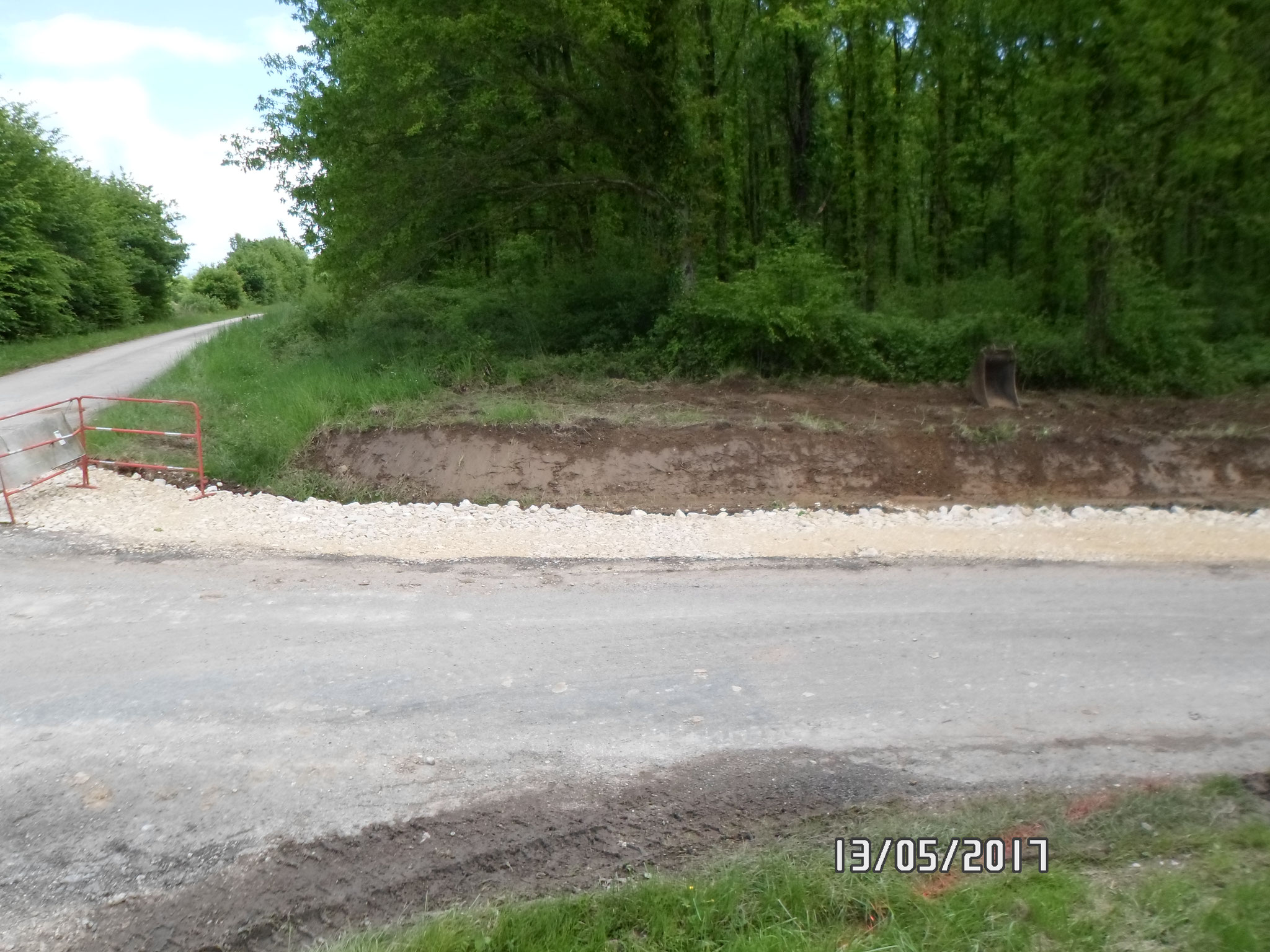

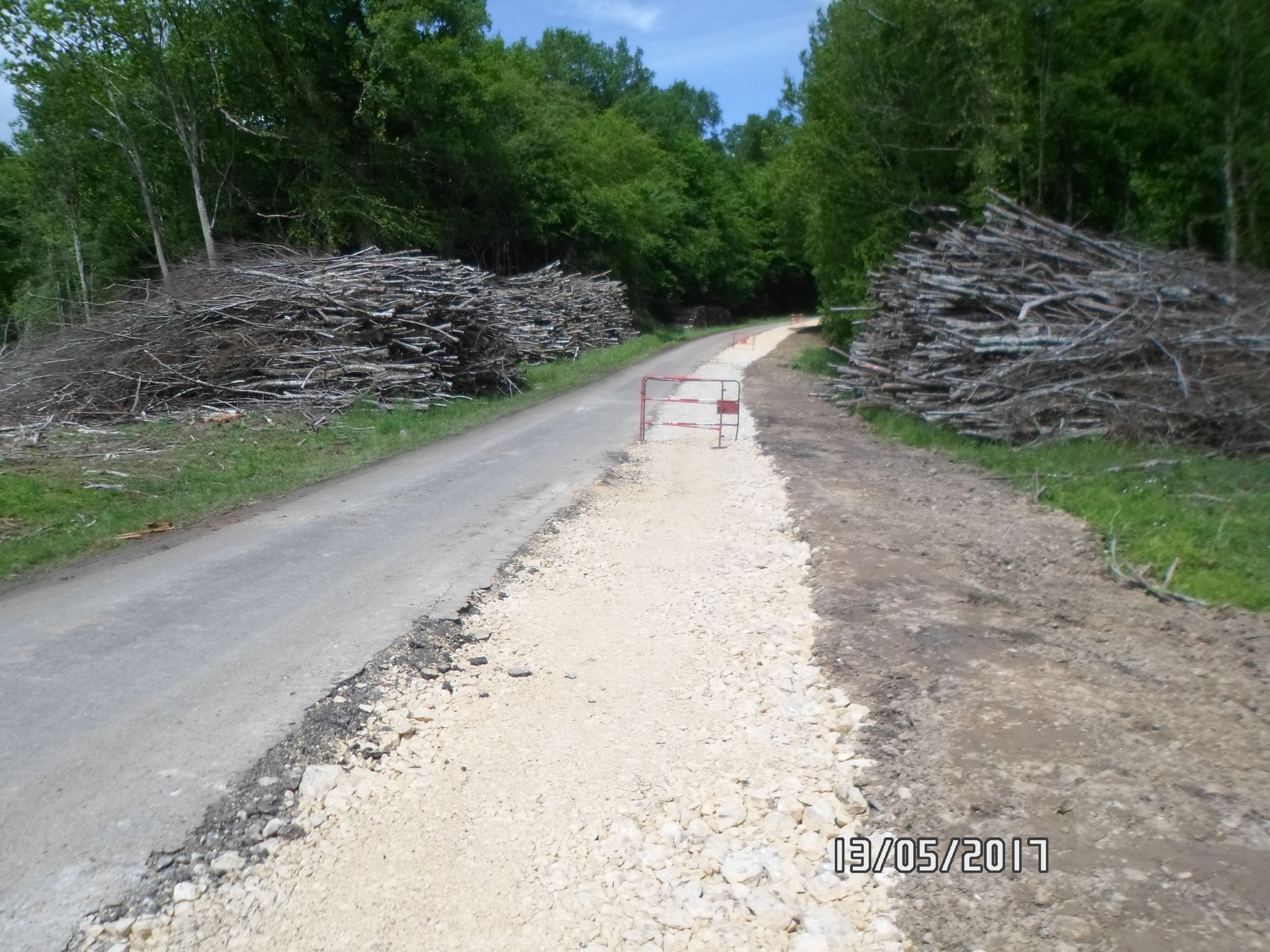

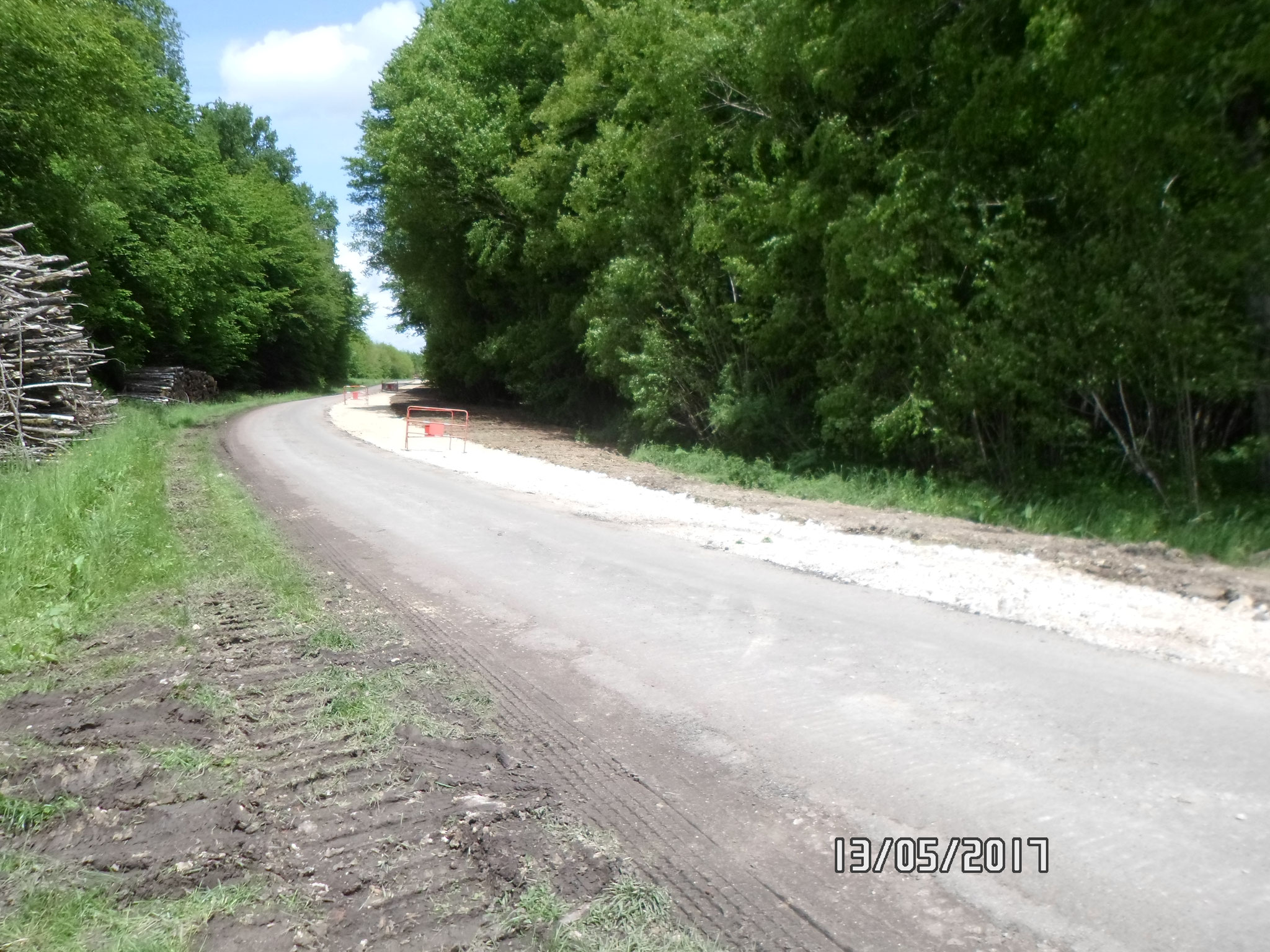

09 MAI : Commencement des travaux d'élargissement de la rue de nilieu (en forêt) par
l'entreprise MONTHOLIER.

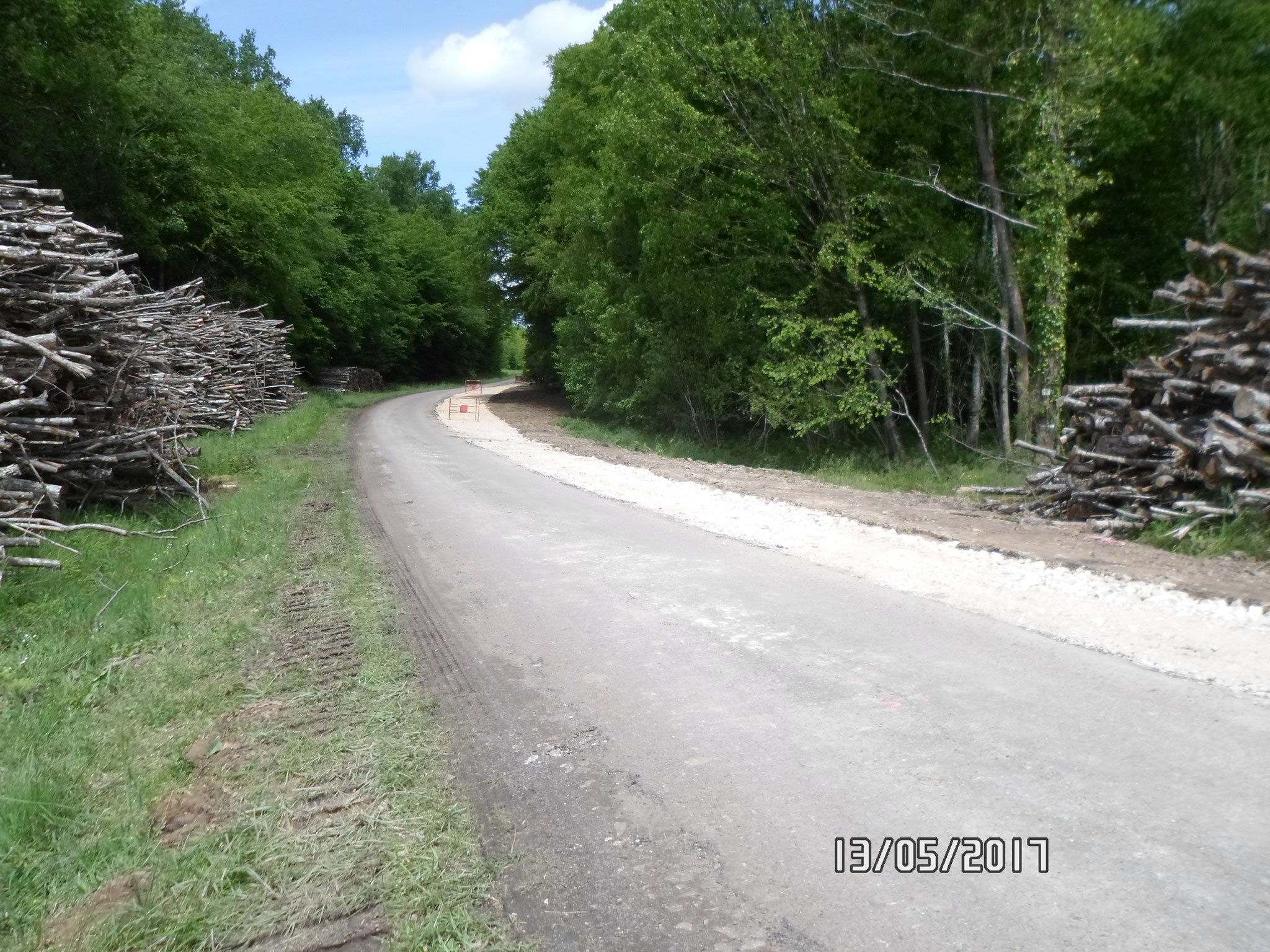

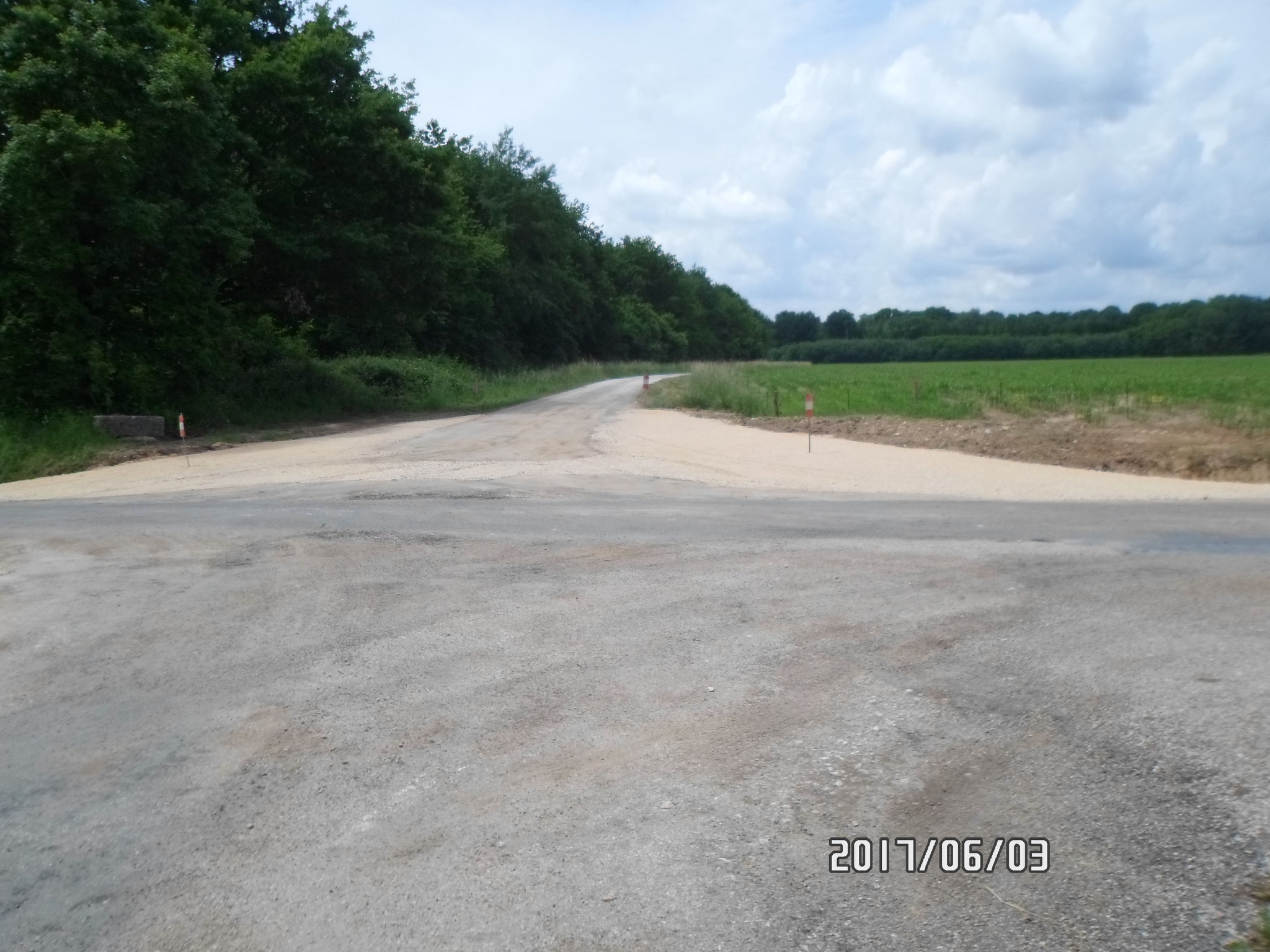

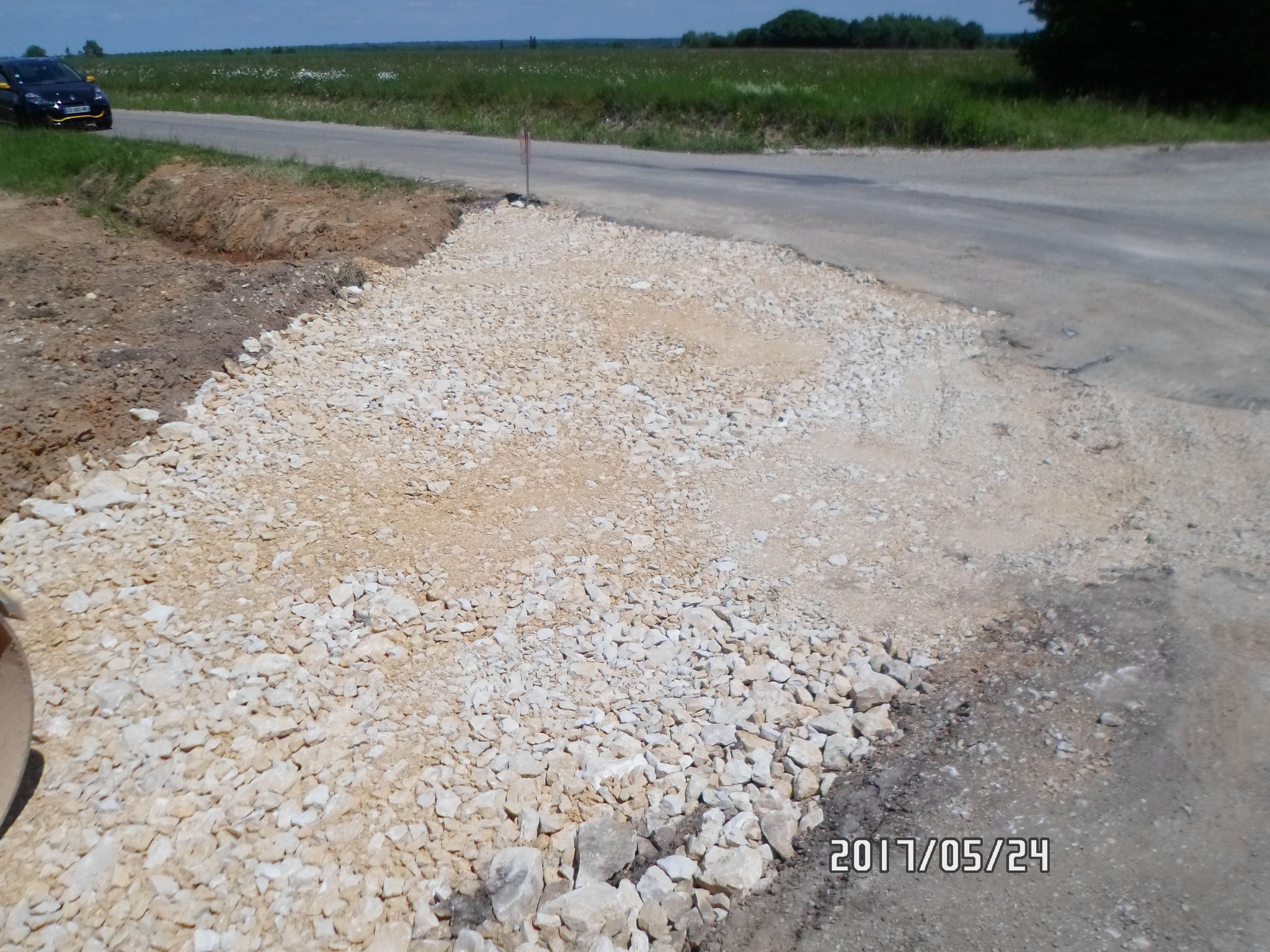

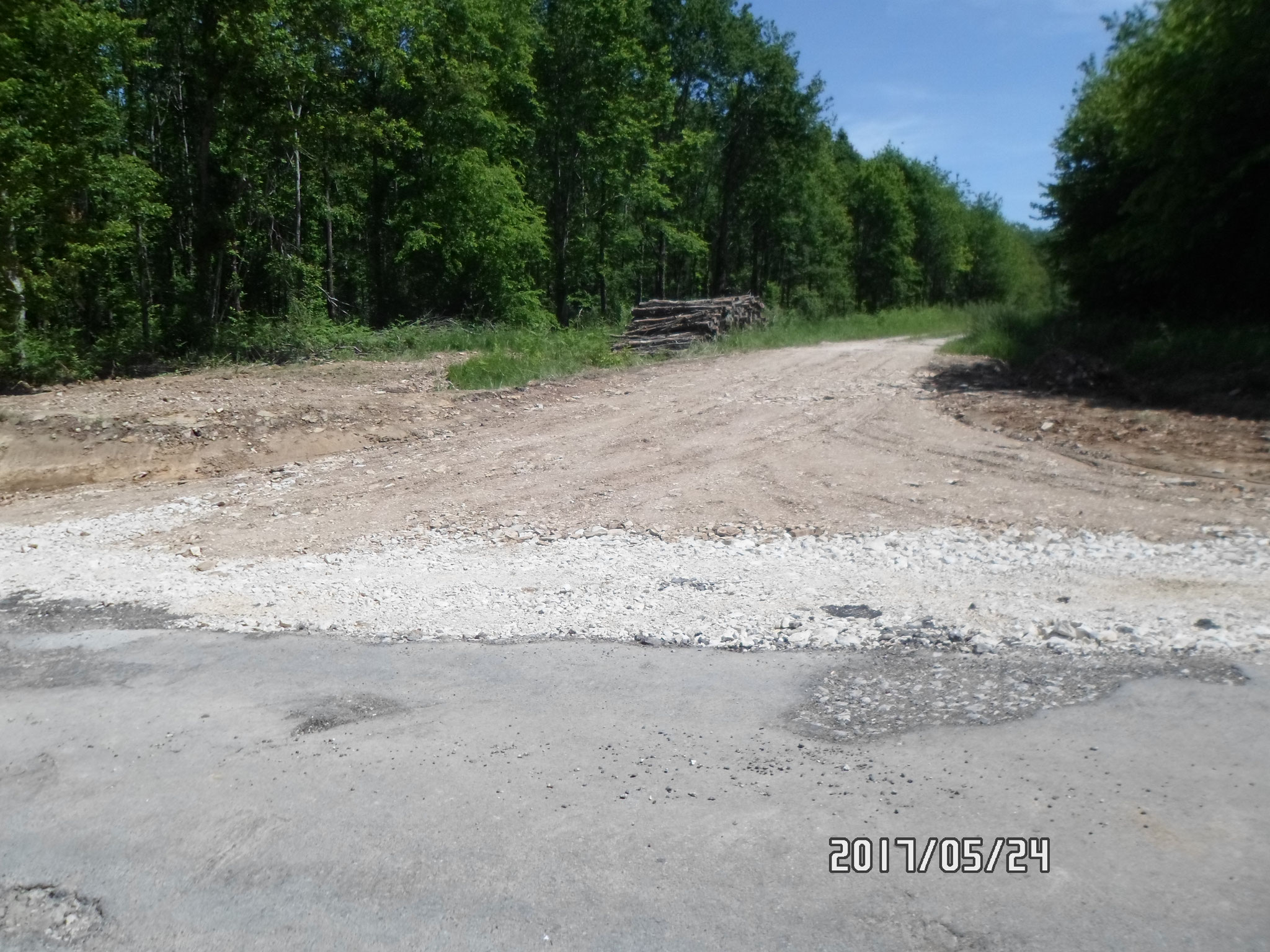

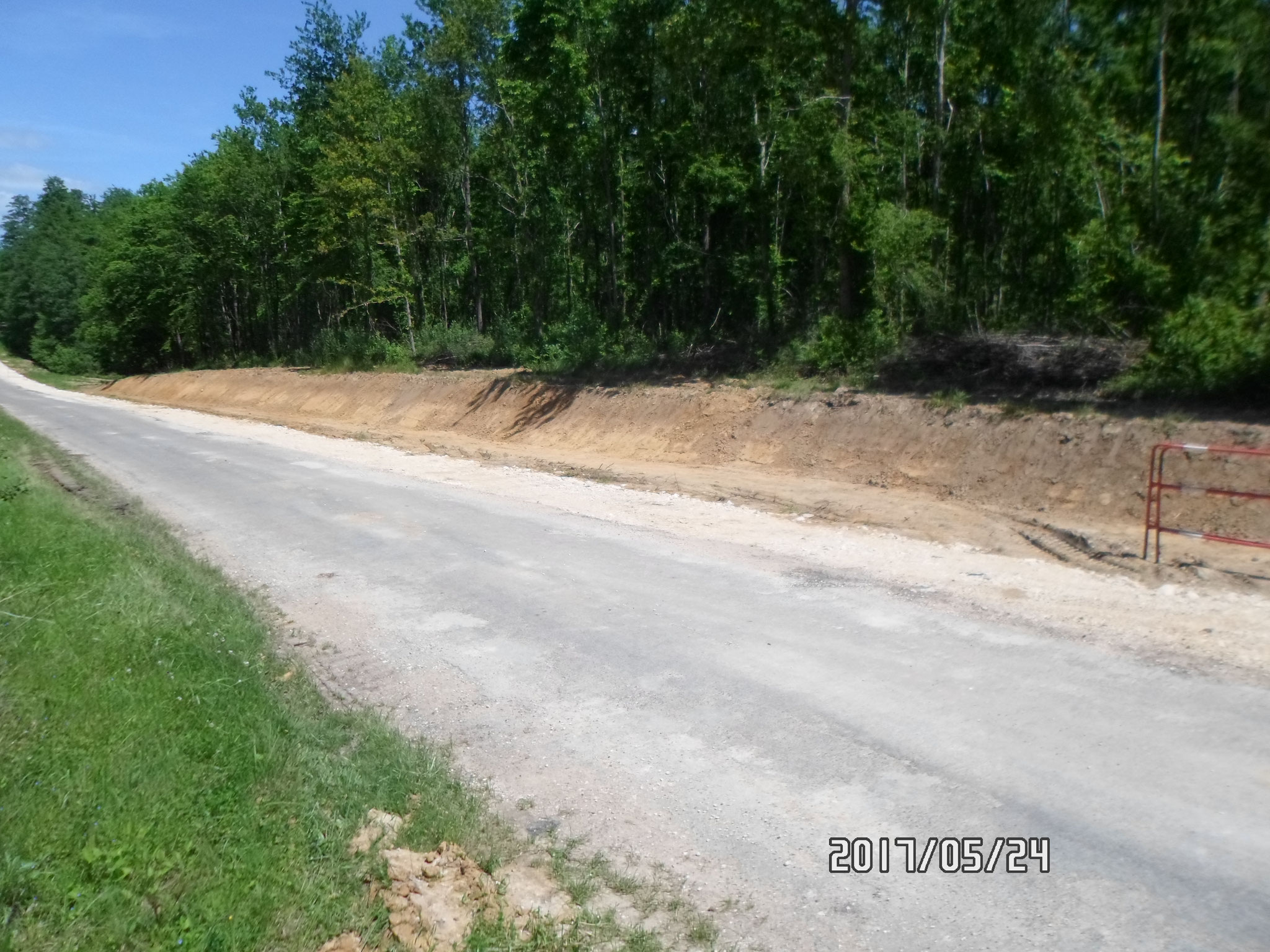

Situation des travaux au 24 Mai 2017.
Après une trêve de plusieurs jours, reprise des travaux le 01 Juin 2017 par Montholier TP.

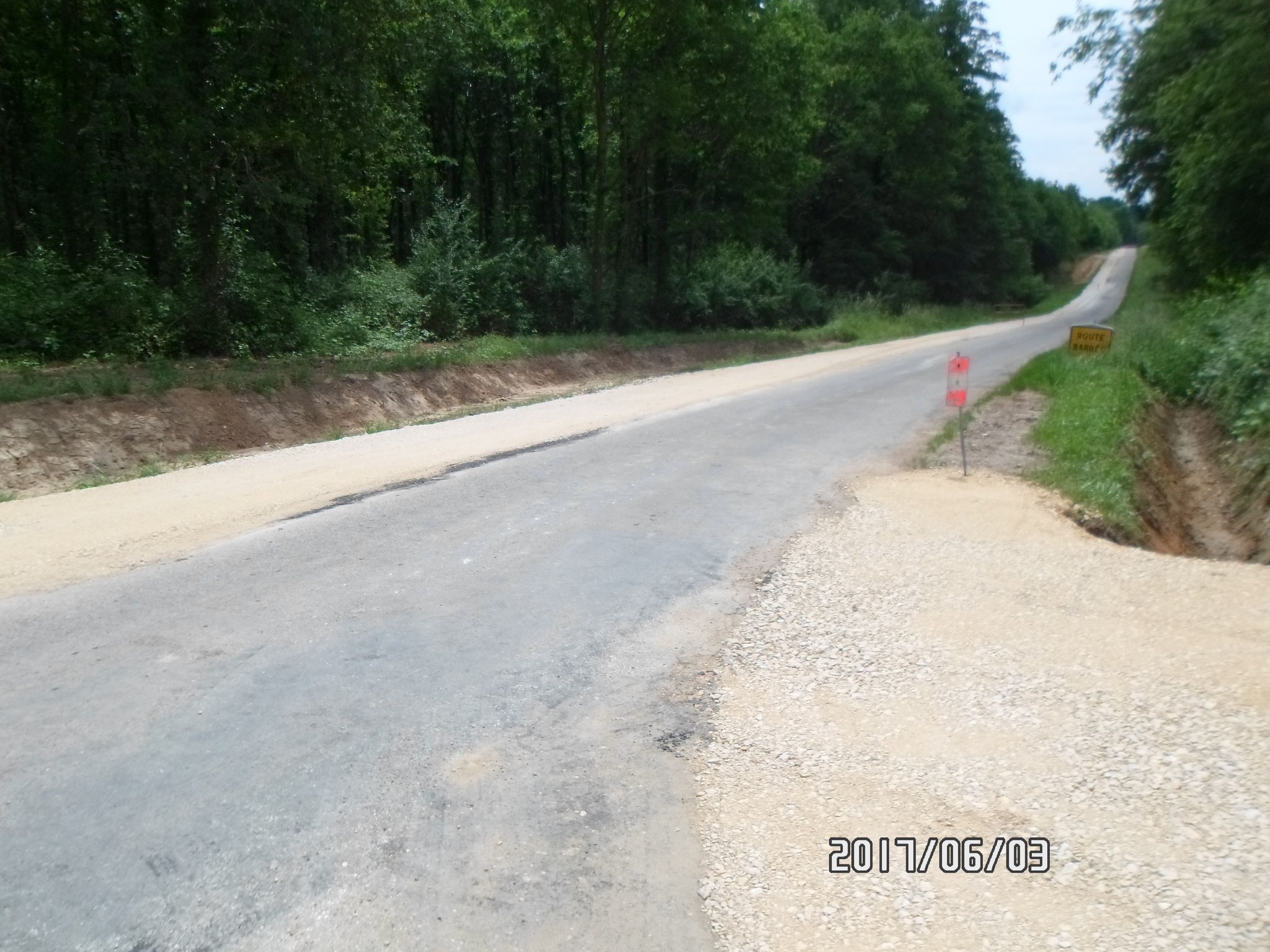

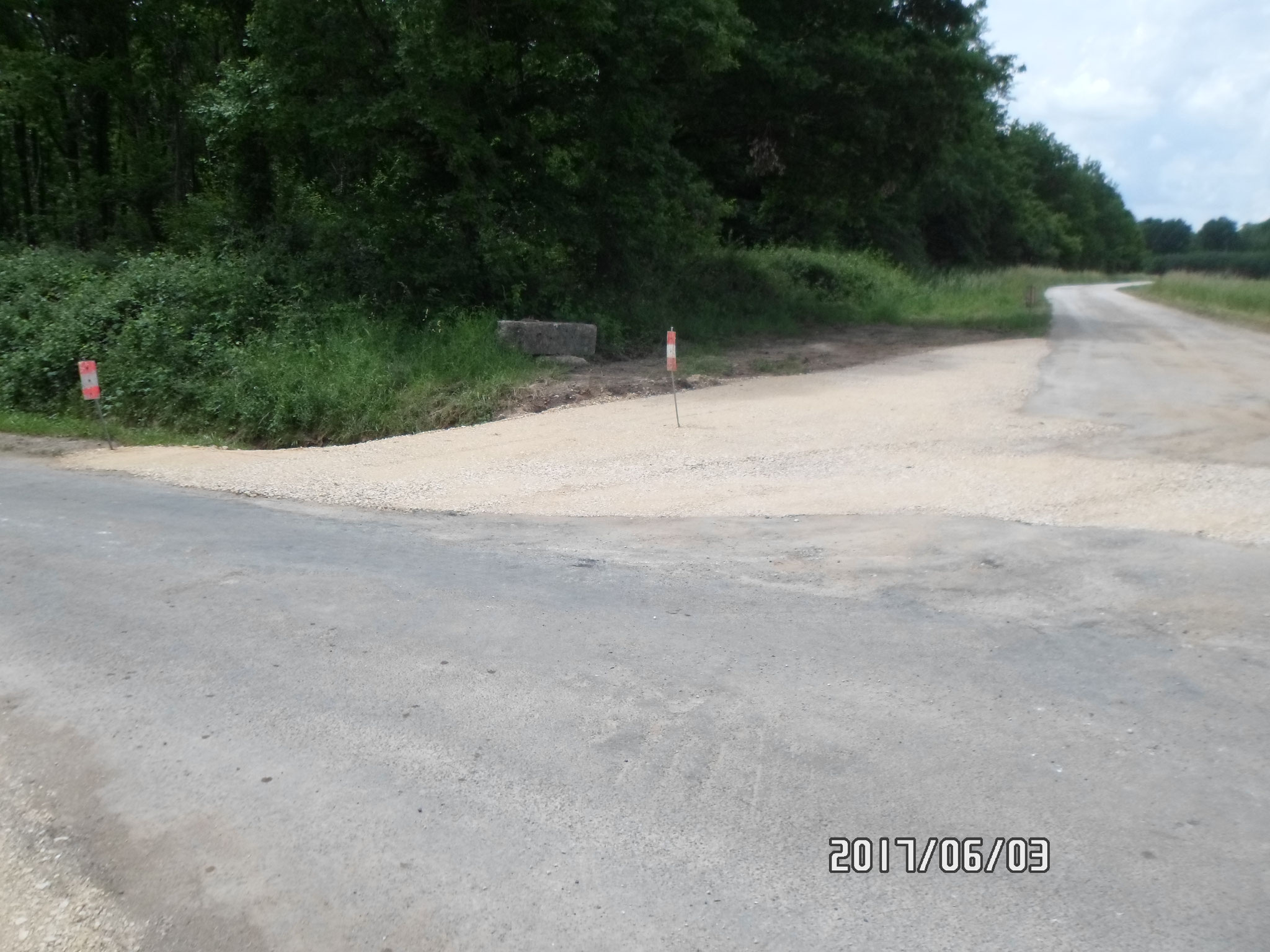

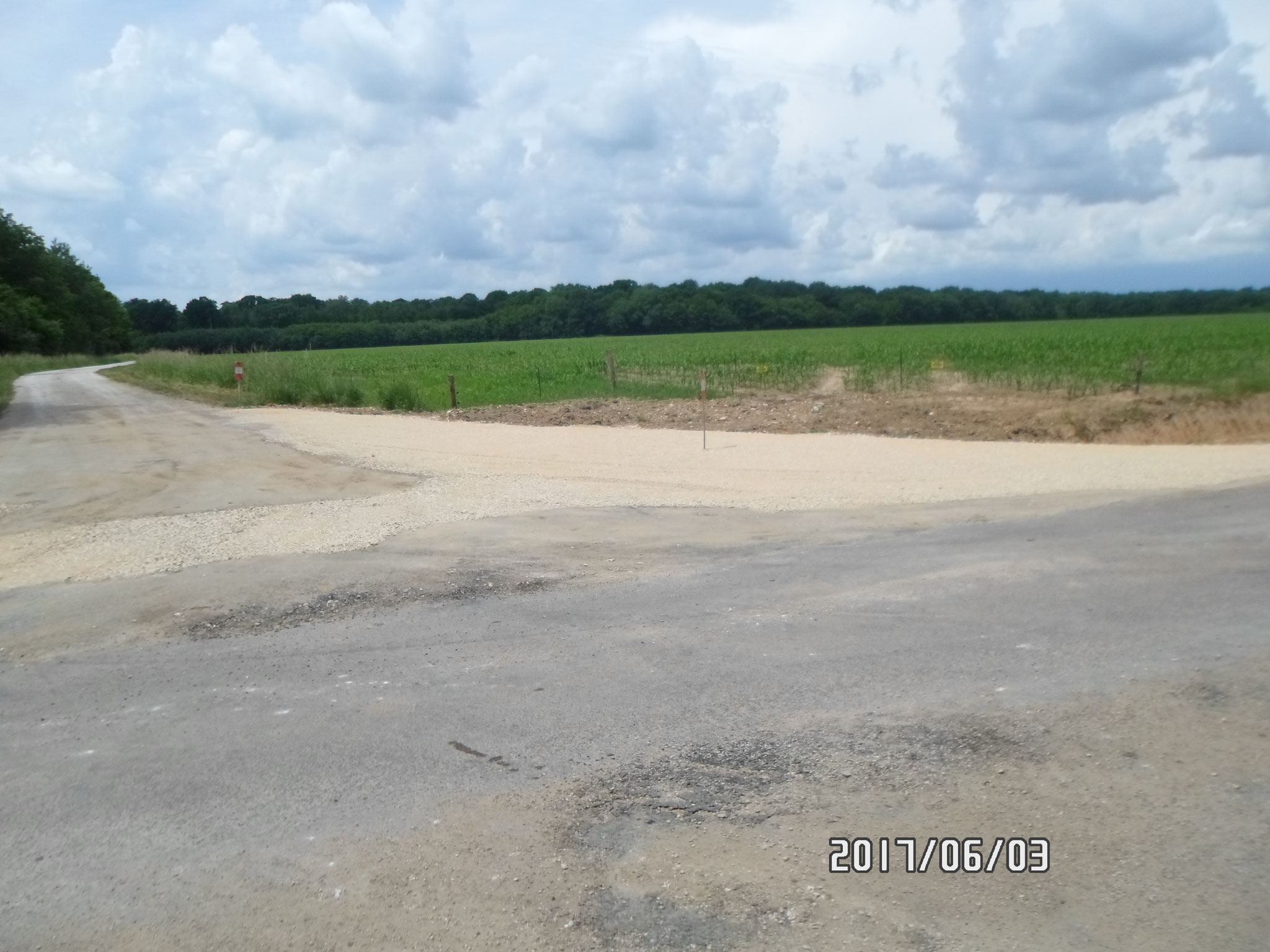

Situation des travaux le 03 Juin 2017.

06 juin 2017 .....Les taches sont toujours là !
08 / 14 Juin: Suite des travaux route de Nilieu, avec pose d'un bi-couche sur la chaussée par Montholier.
Et pose d'un bi-couche devant la fontaine de La Tuilerie, à l'emplacement de l'arrêt de bus.

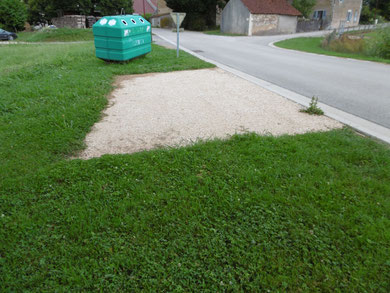

Réalisation d'un emplacement pour les deux bacs de recyclage (papier et verre) à La Tuilerie par Stéphane DUREY.
L'entreprise LANAUD (Auxonne) remplace l'ancien couvercle de regard (cassé) en béton par une plaque en acier, à proximité de la fontaine de La Tuilerie.

12 Juillet: Travaux au cimetière de Champagney réalisé par l'entreprise Francioli.

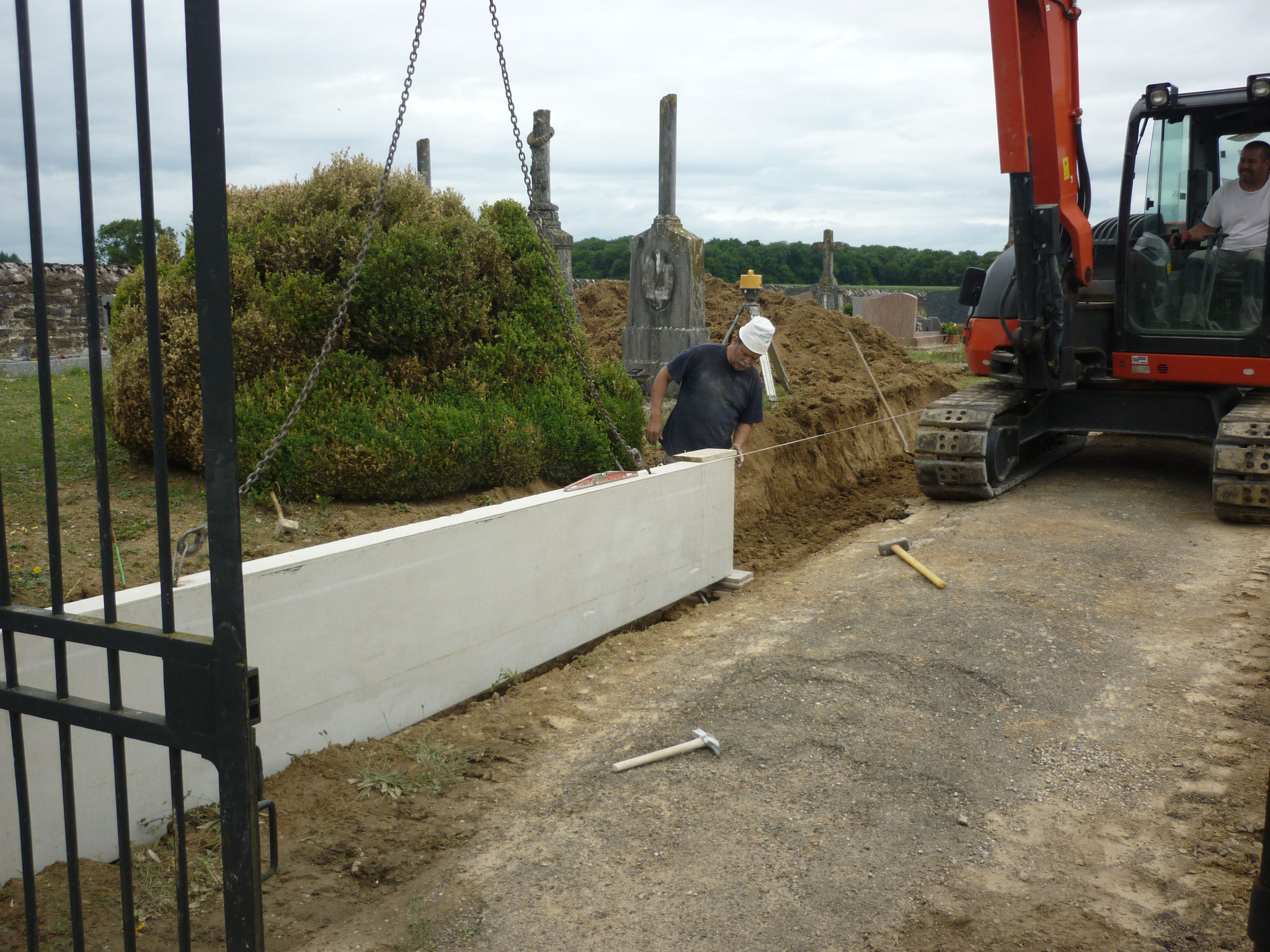

Pose de 2 petits murets de chaque côté de l'entrée principale.
28 Août: L'entreprise S.J.E. démarre les travaux de rénovation de la rue de Varennes.

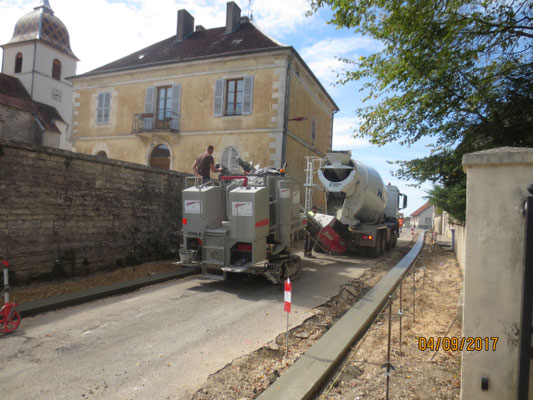

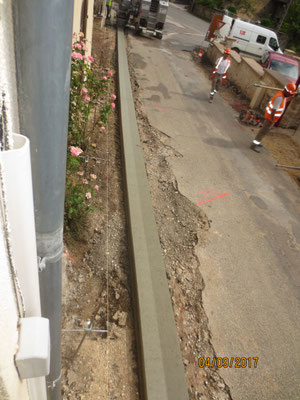

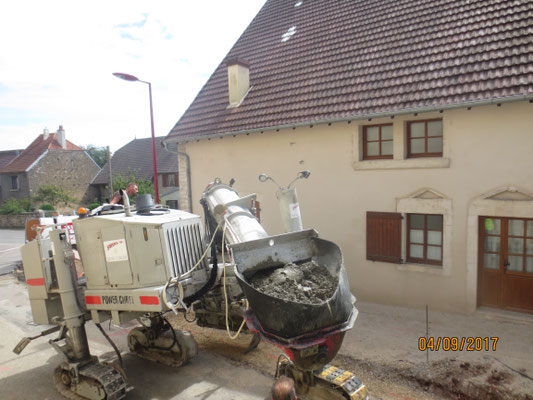

04 Septembre: Coulage des caniveaux de la rue de Varennes.
07 Septembre: Grignotage de la rue de Varennes.
.................et pose d'un bi couche.

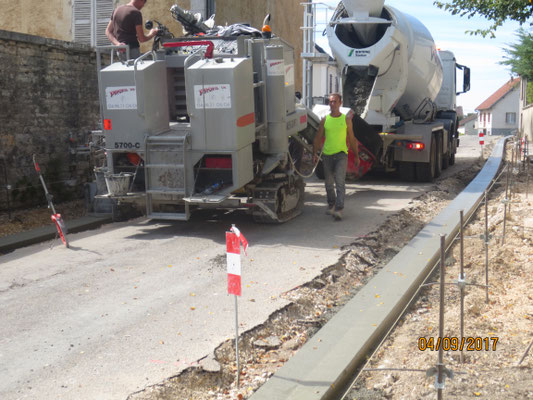

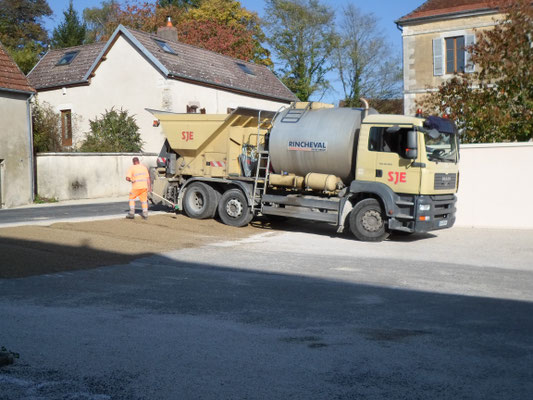

11 Septembre: Pose de l'enrobé de la rue de Varennes.
20 Septembre: L'entreprise Montholier commence les travaux au cimetière. Renforcement de l'allée principale et transversale.

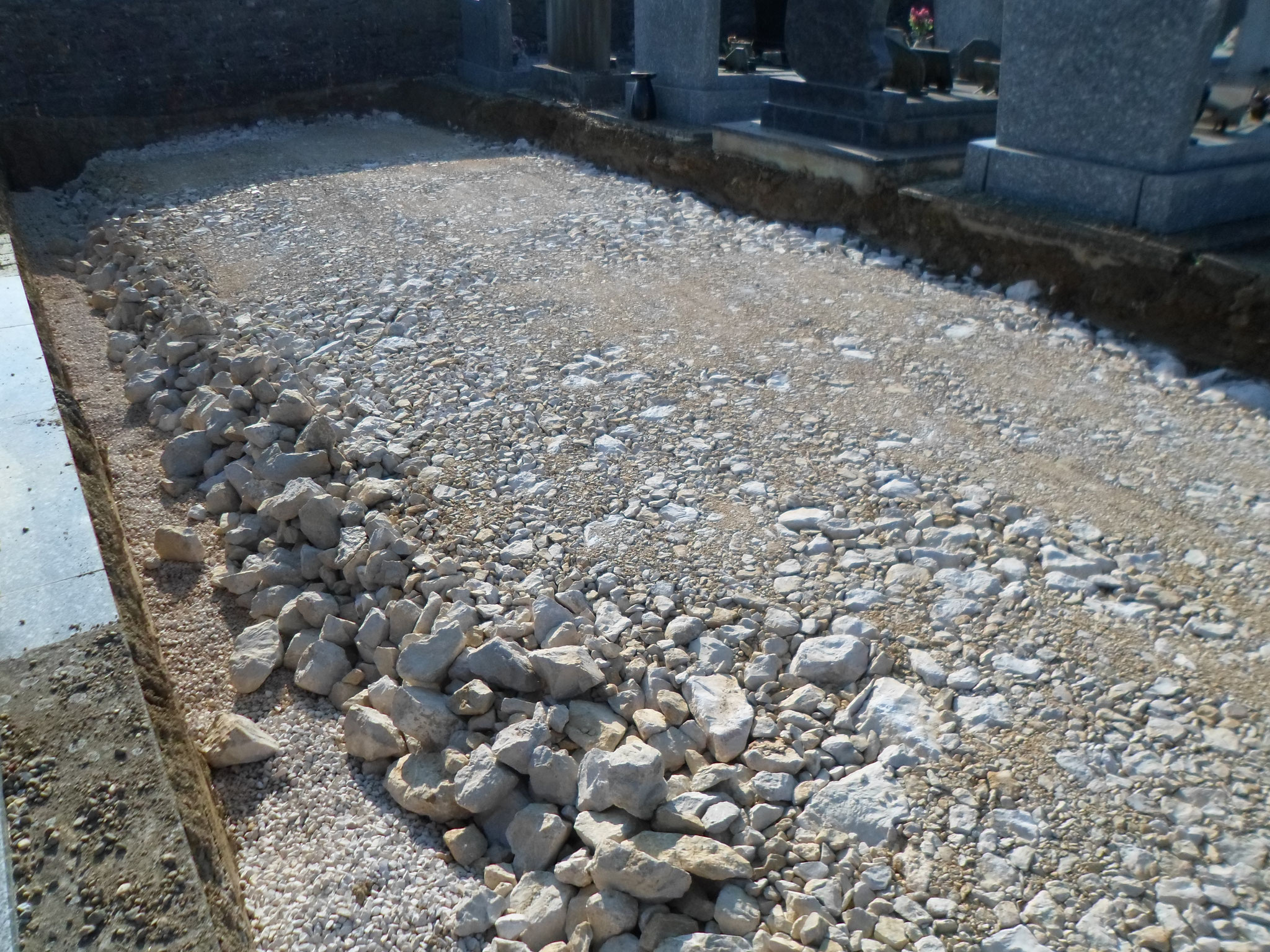

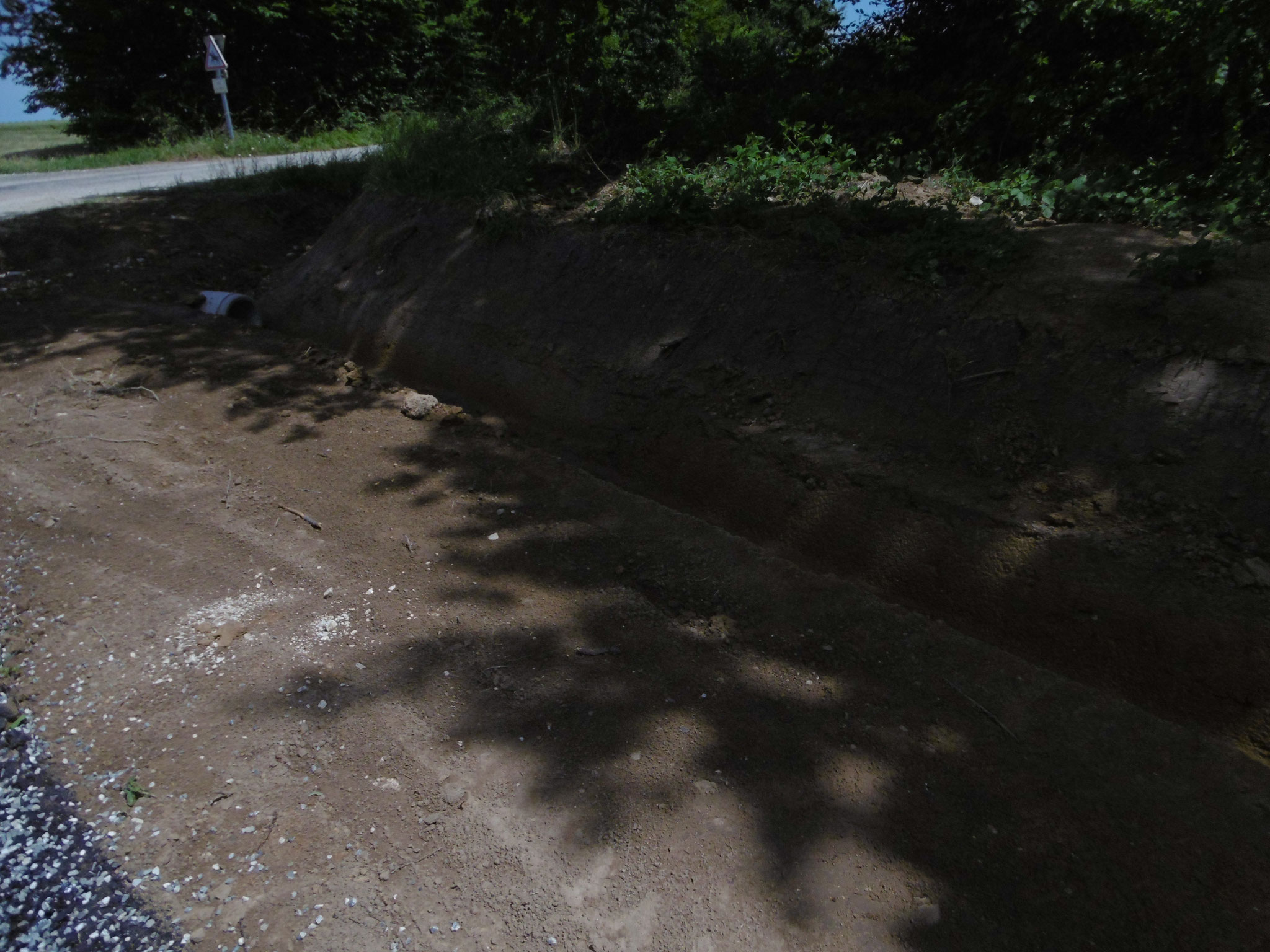

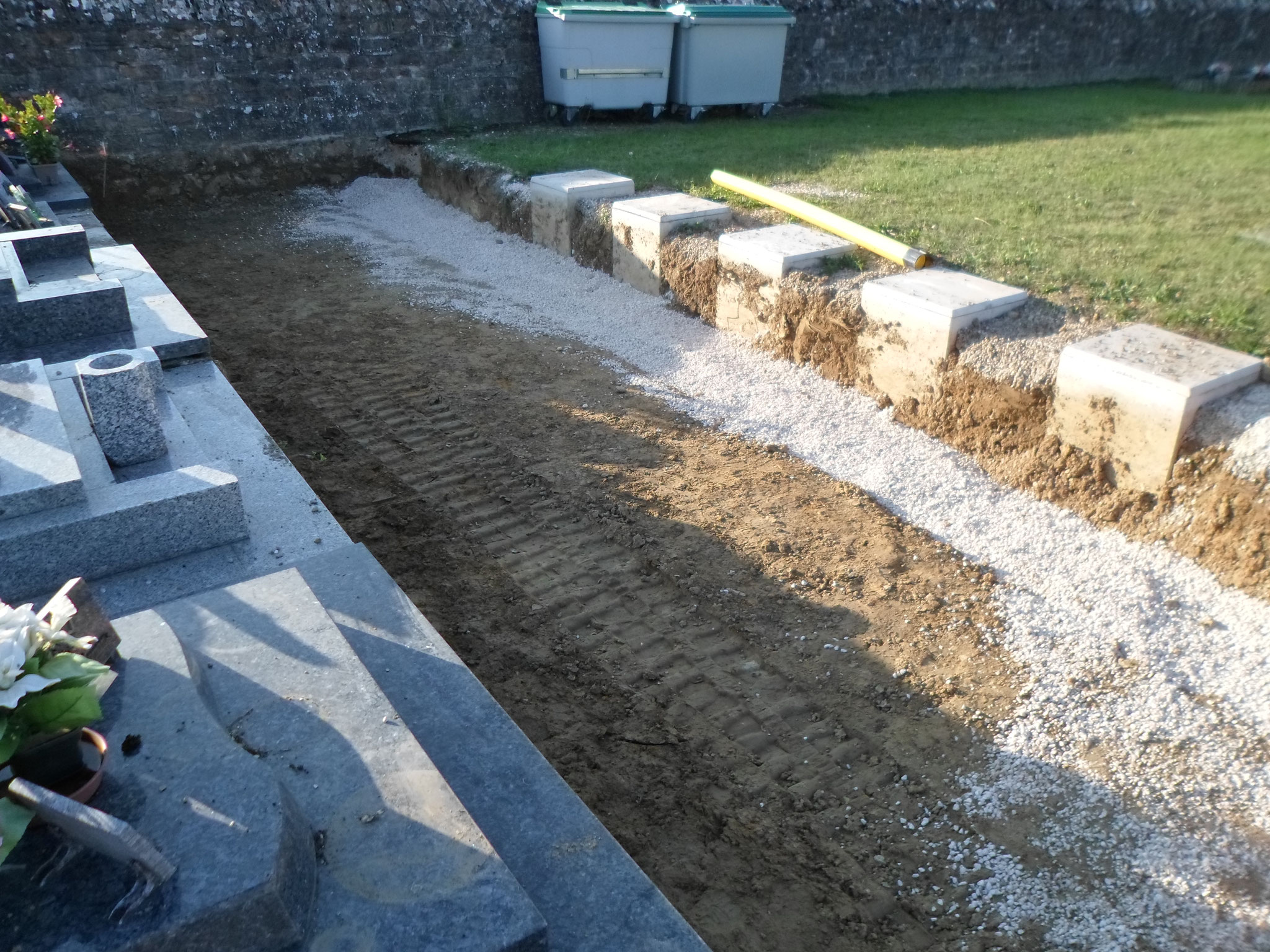

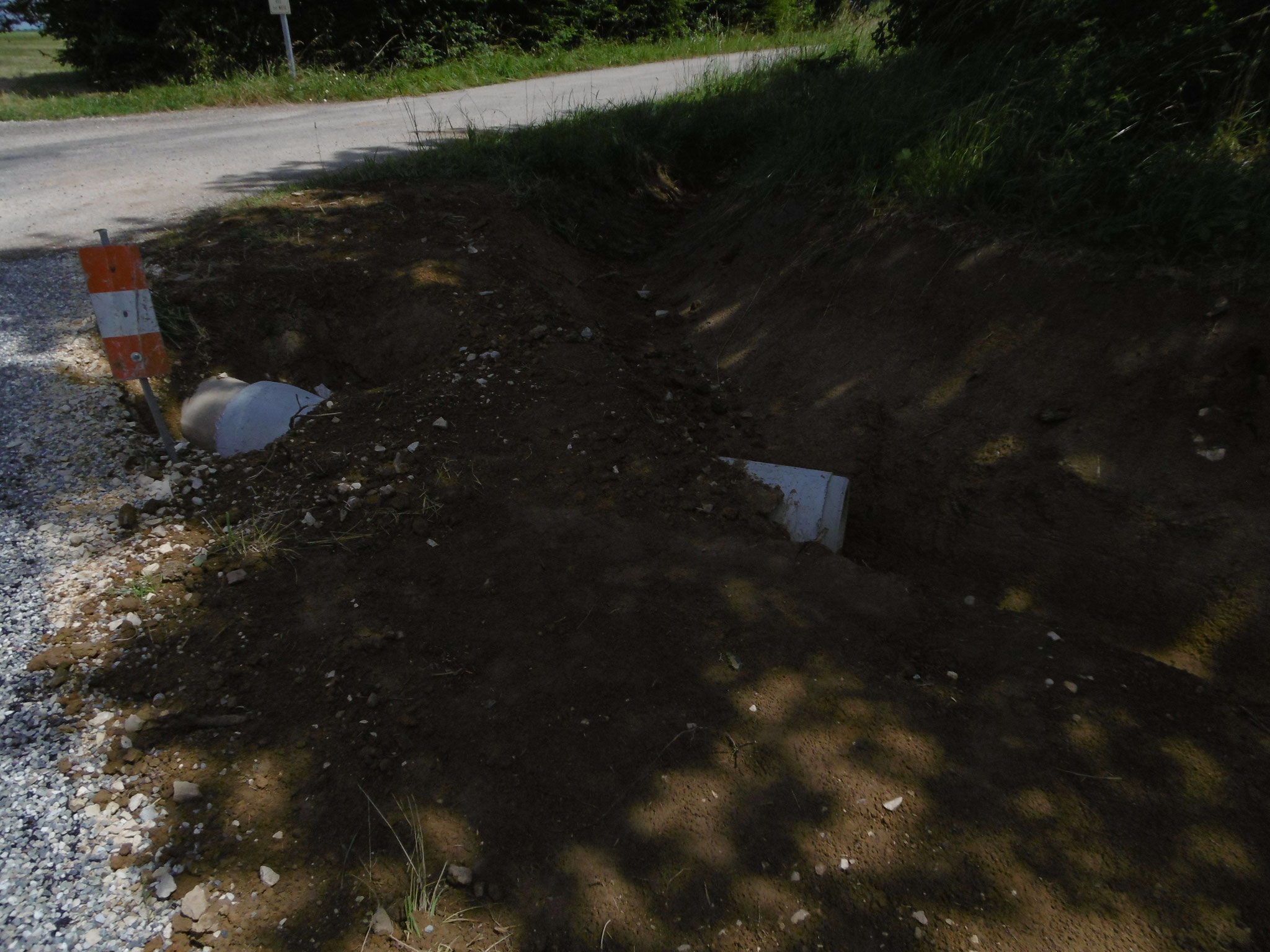

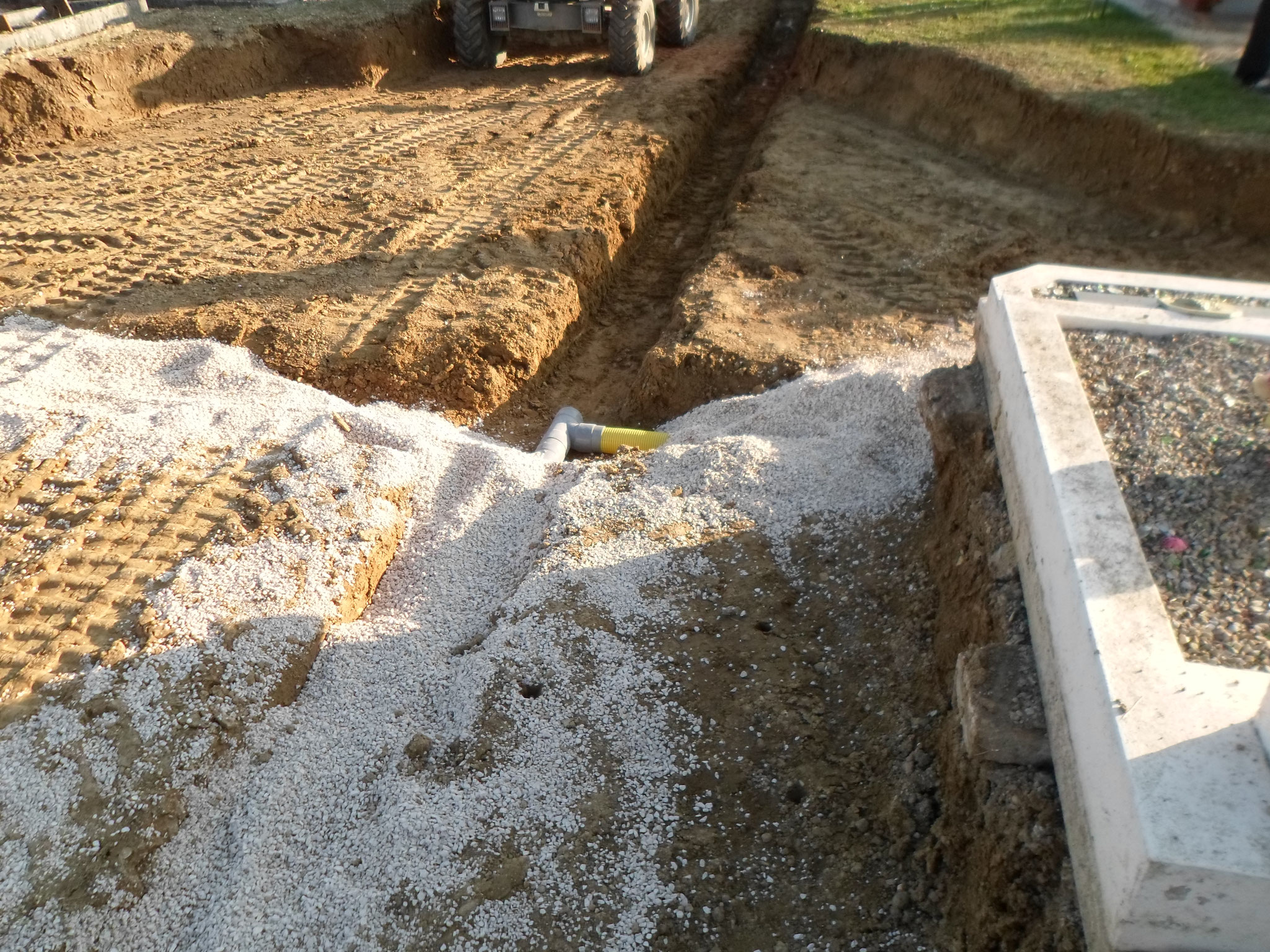

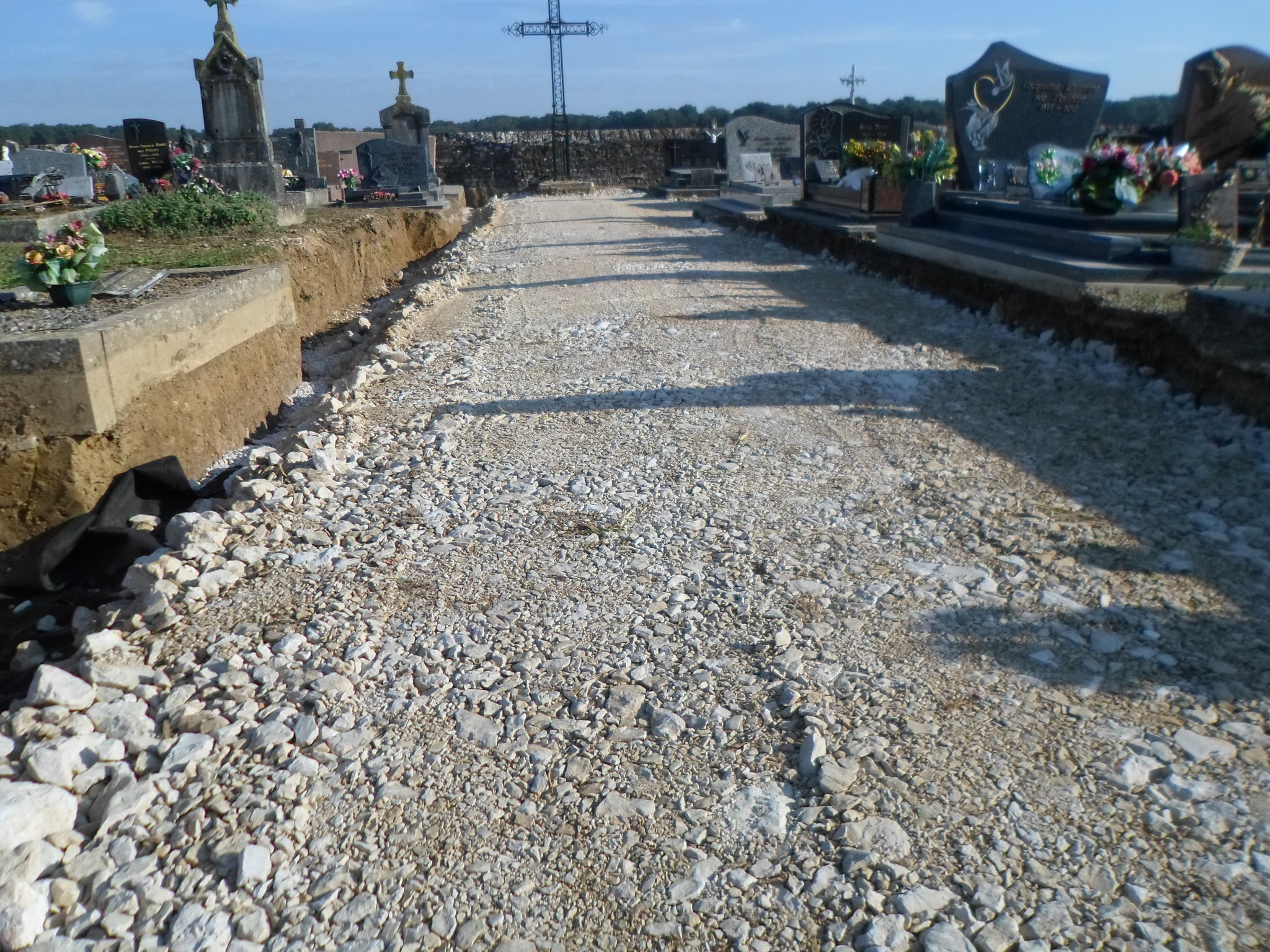

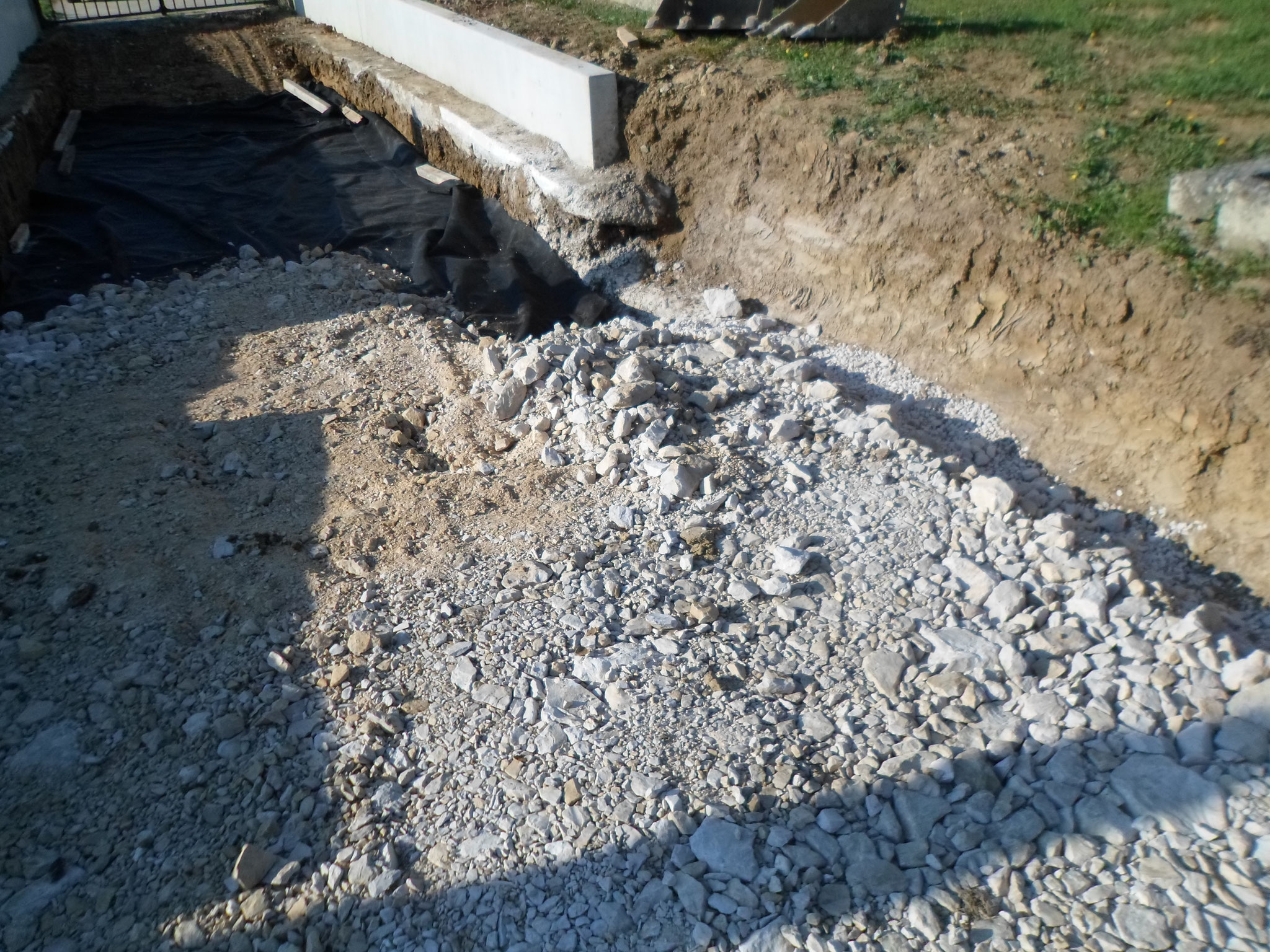

21Septembre: Poursuite du décaissement des allées et pose d'un drain d'assainissement.

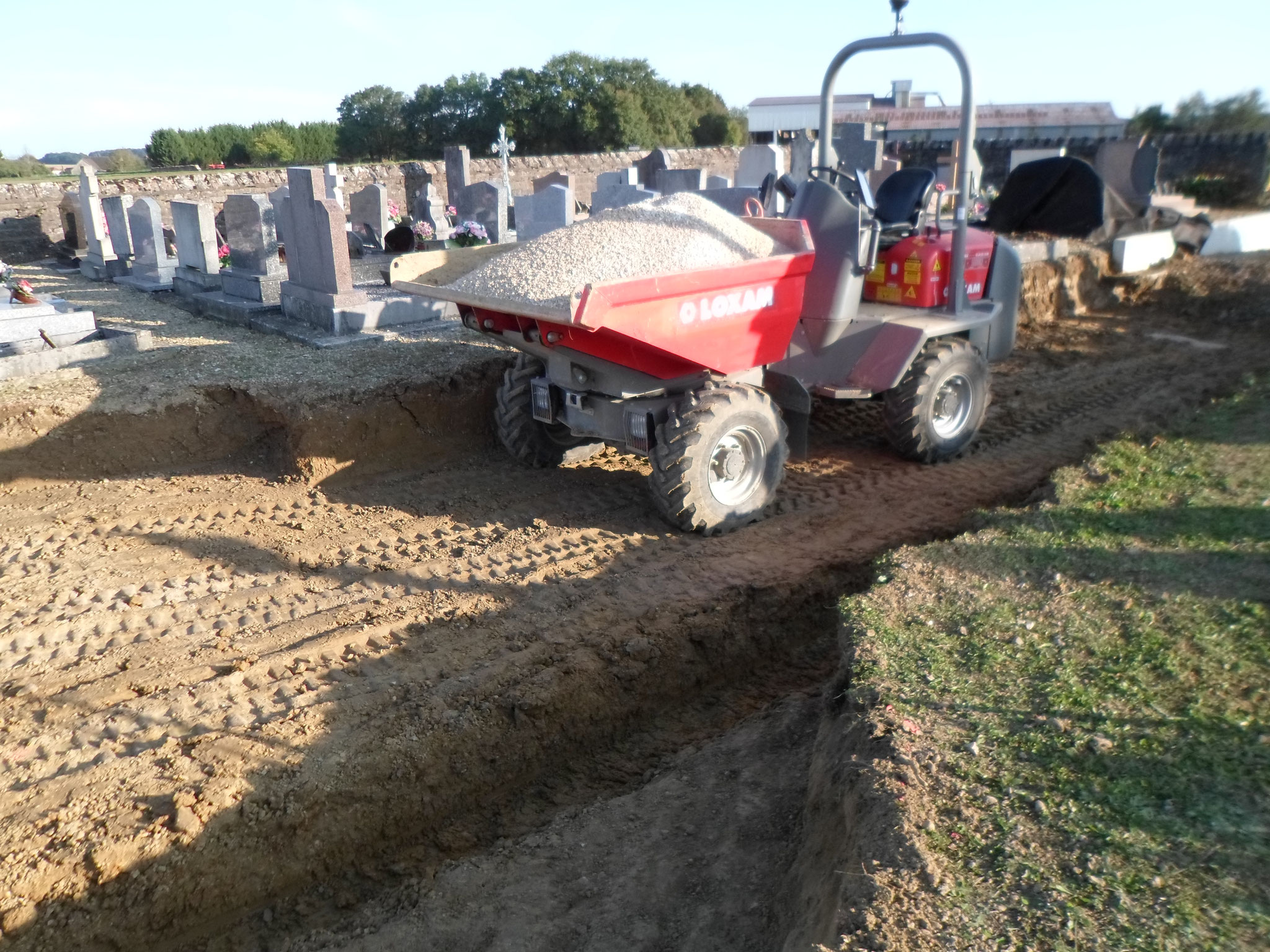

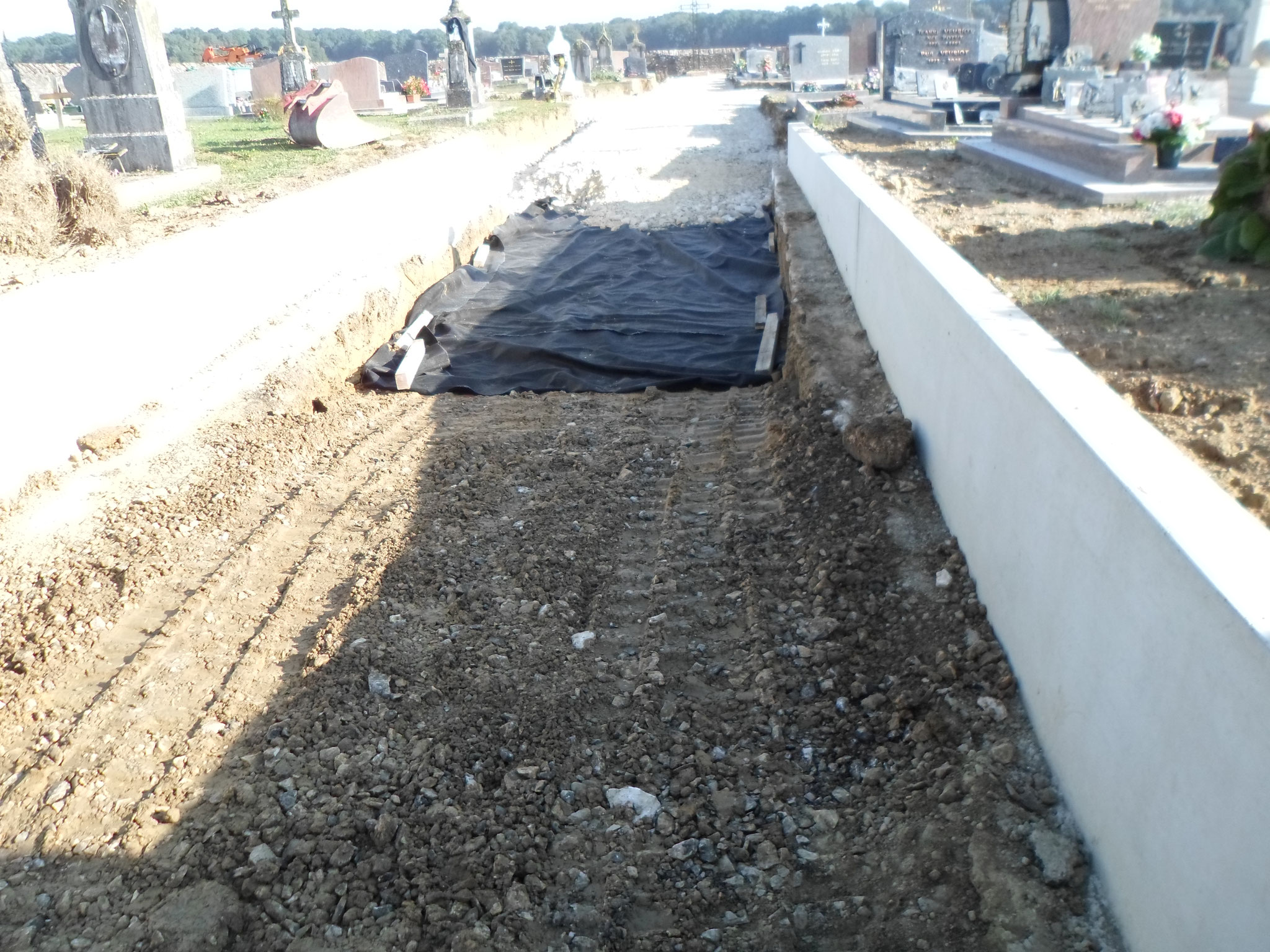

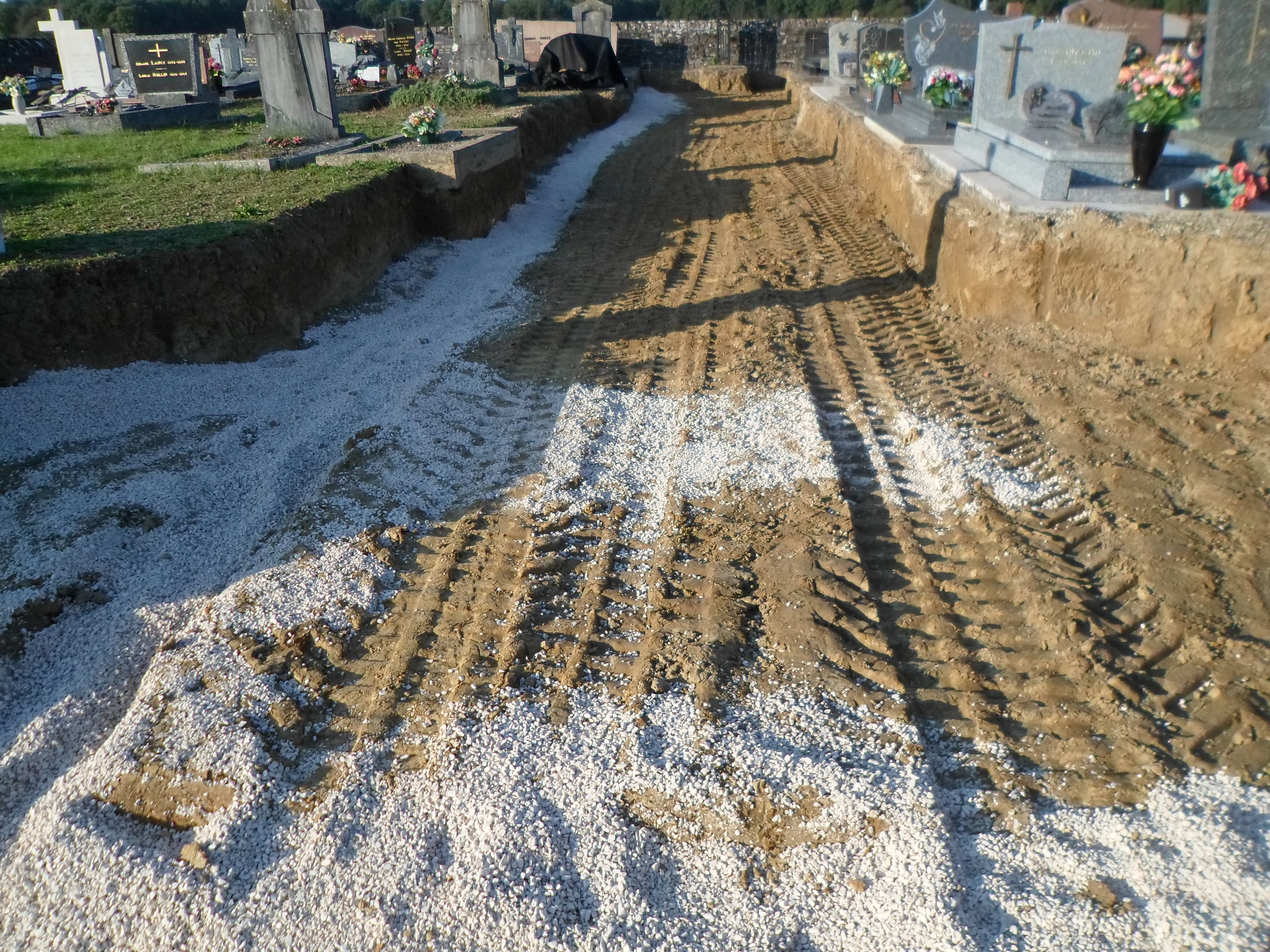

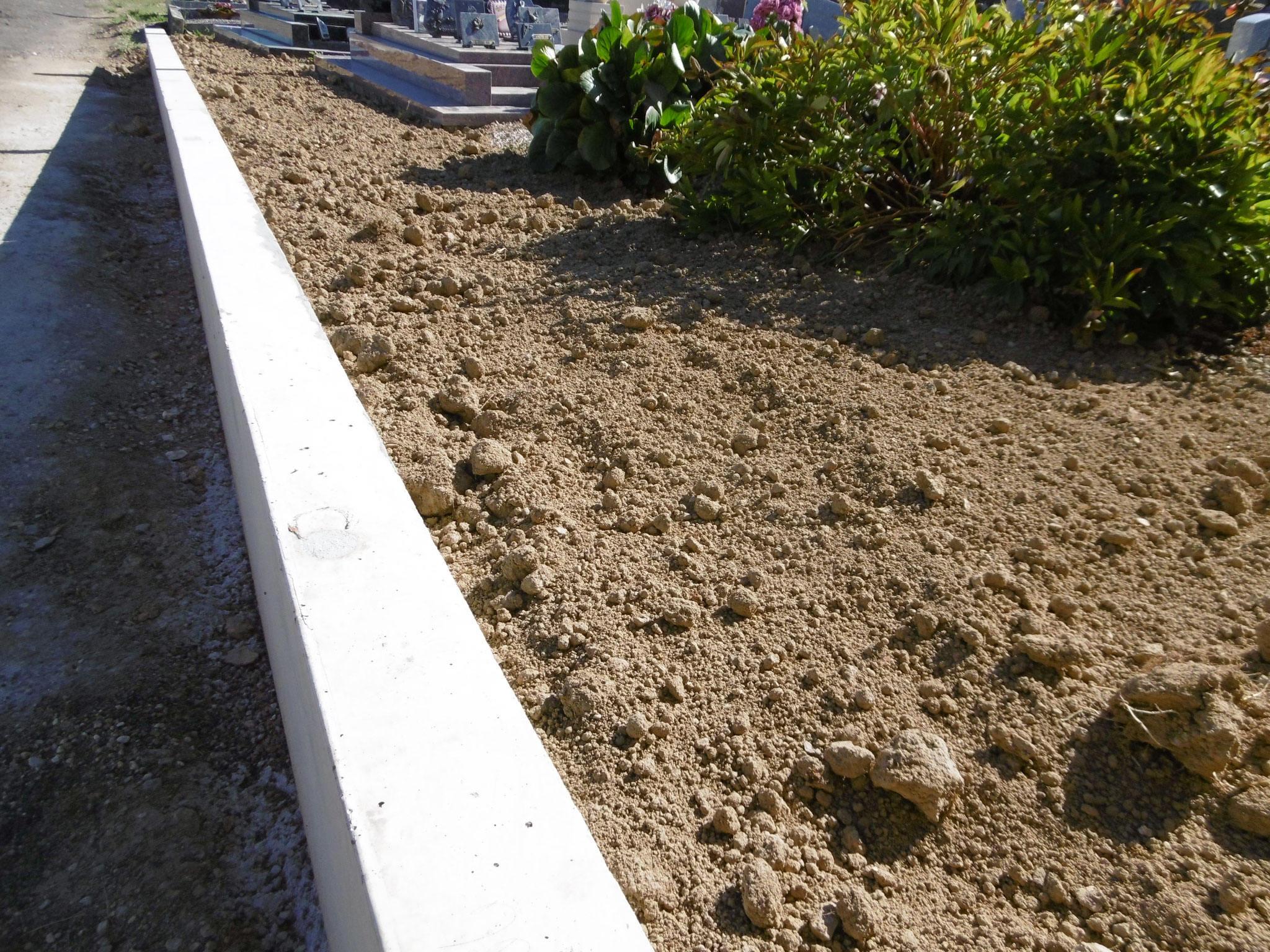

22 Septembre: Poursuite du décaissement des allées, avec la pose d'un géotextile et la mise en place du concassé.

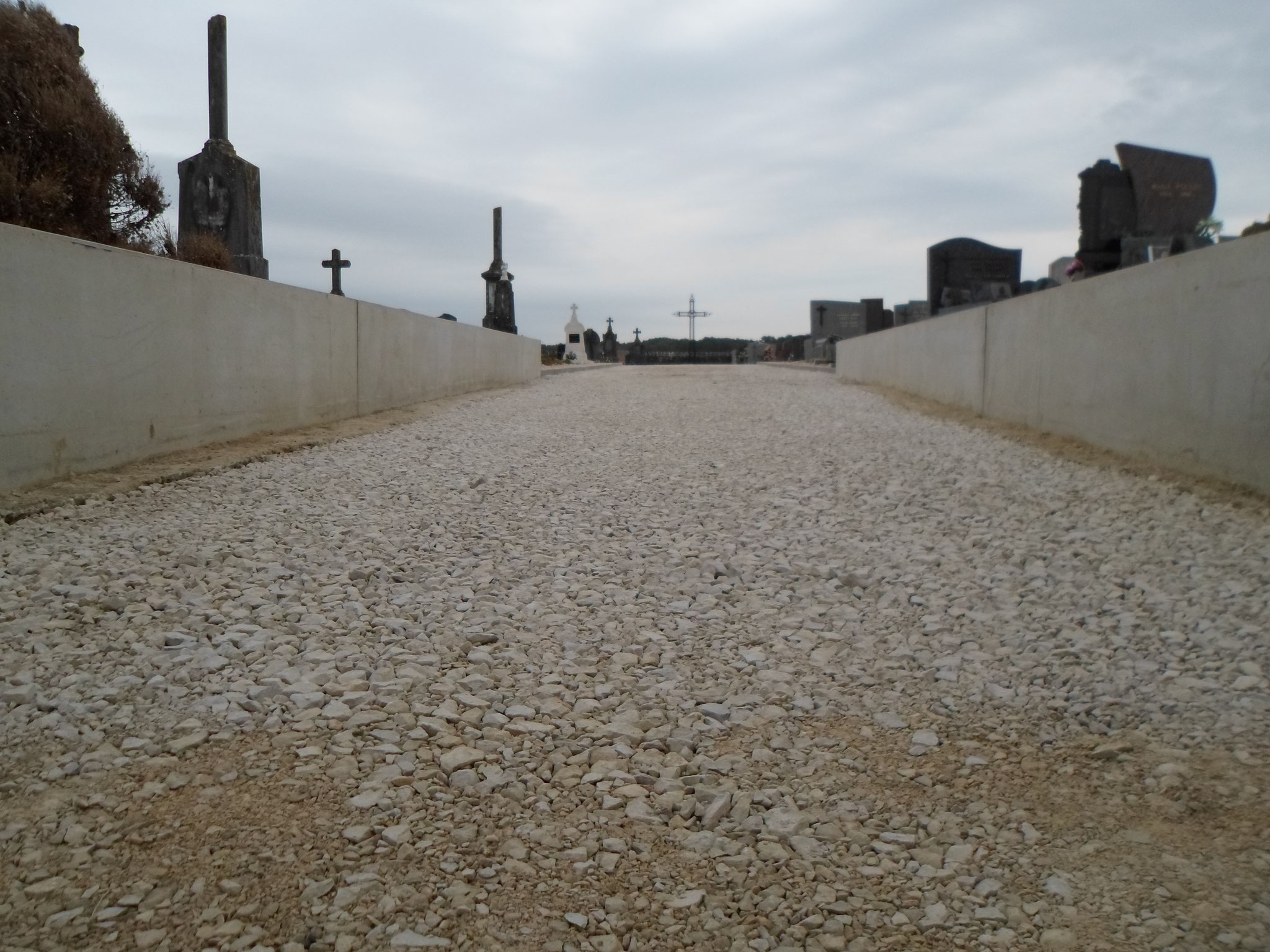

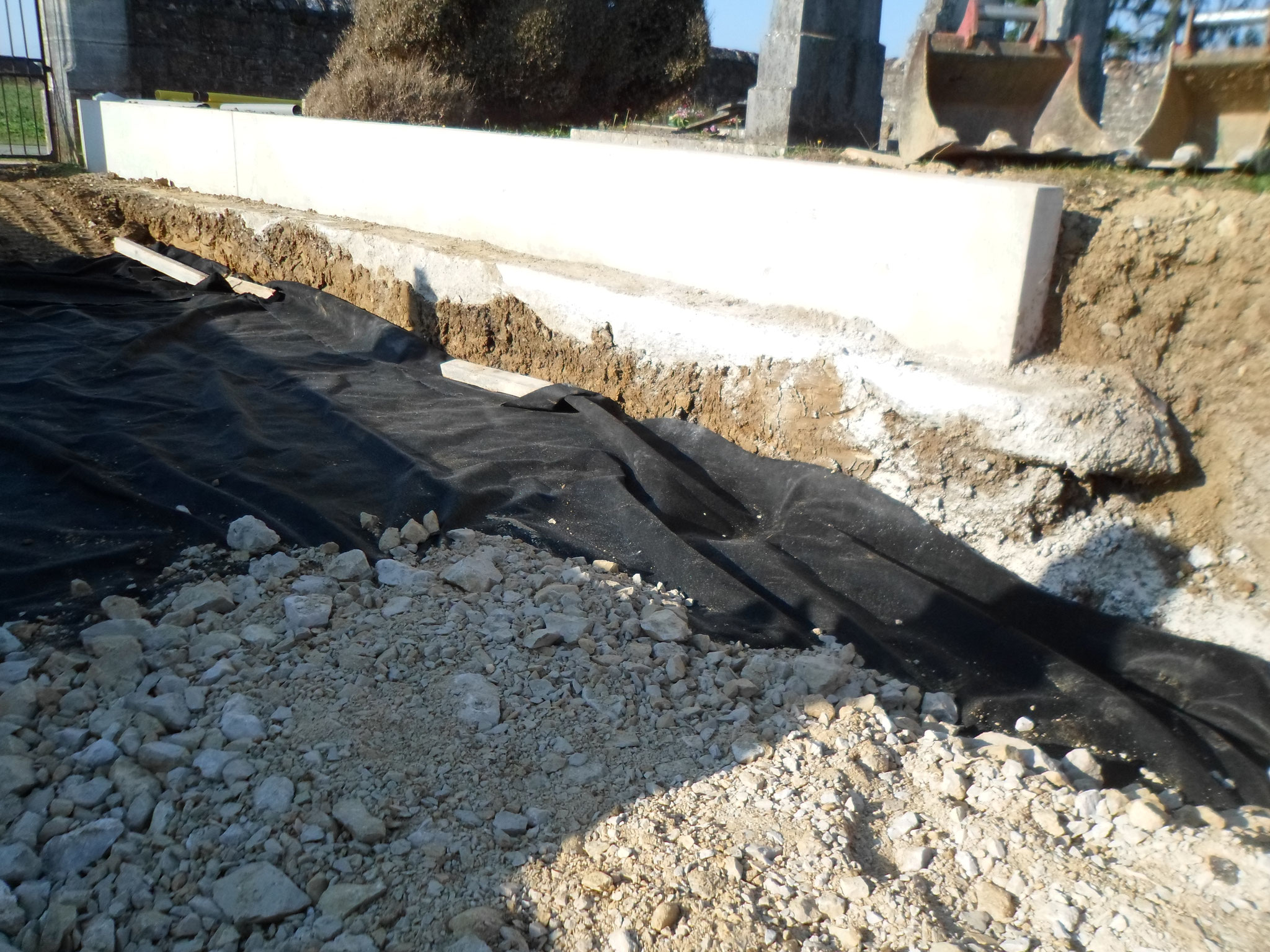

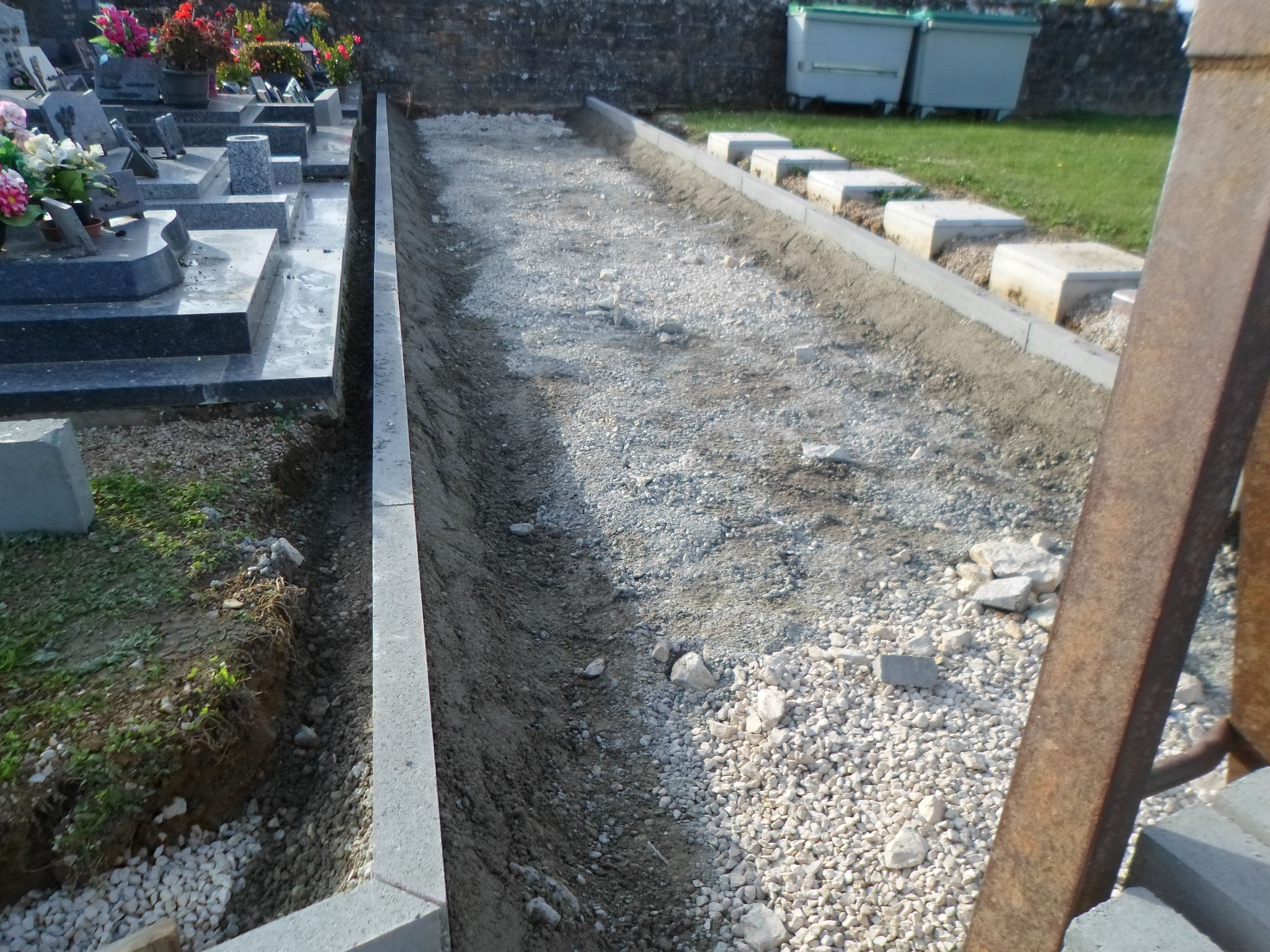

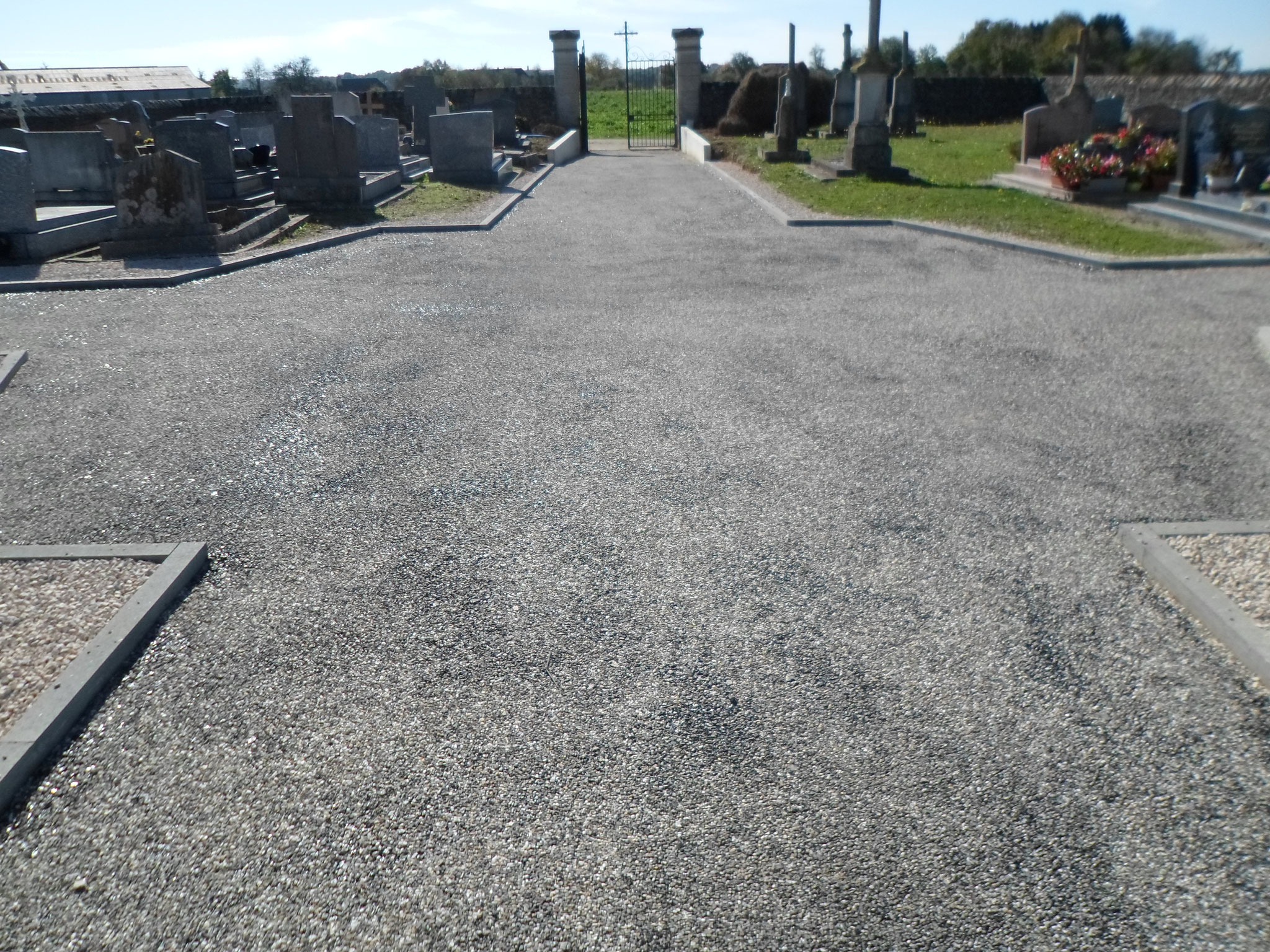

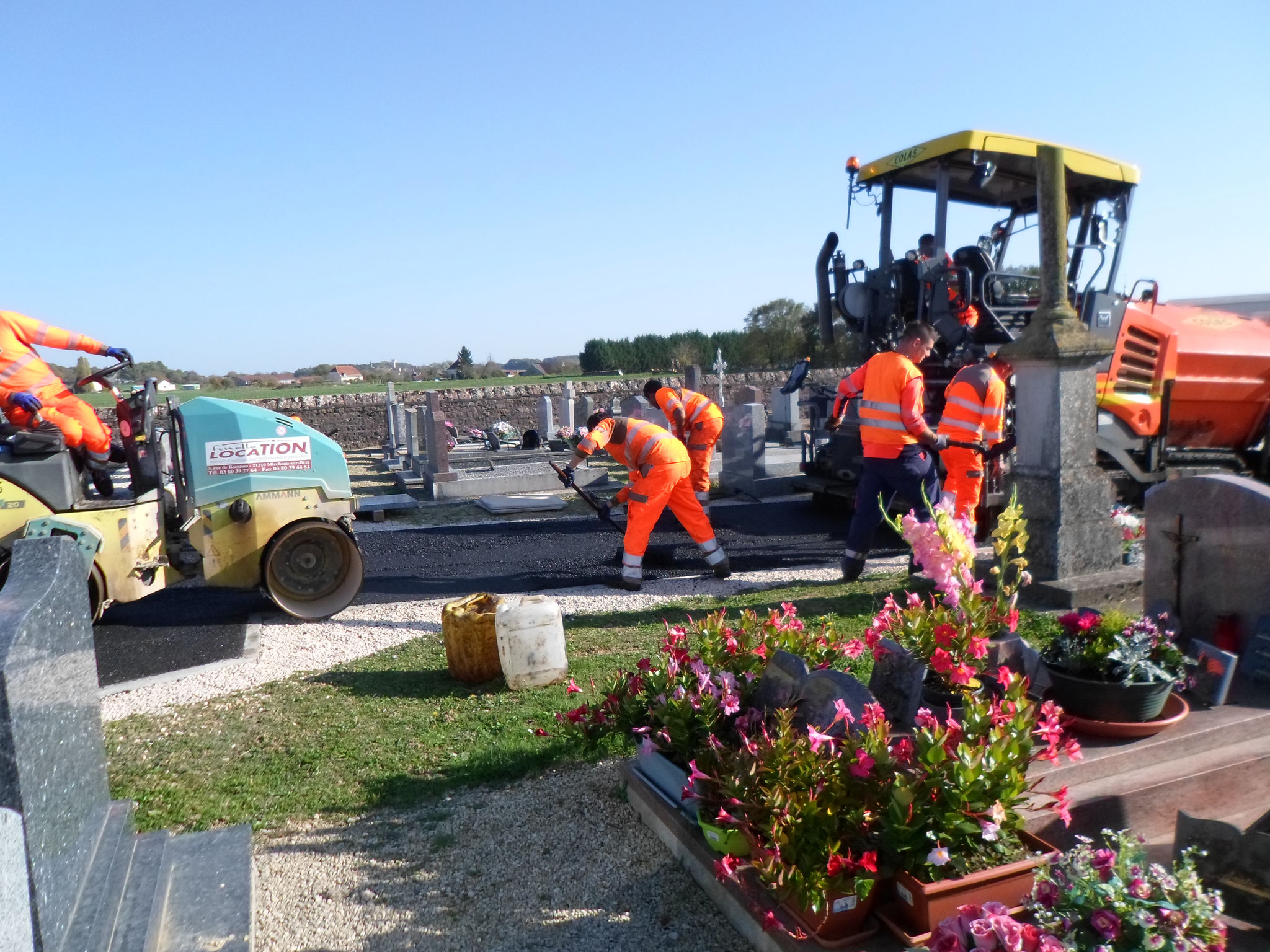

25 Septembre: Pose des bordures en ciment, au bord des allées par l'entreprise Montholier.

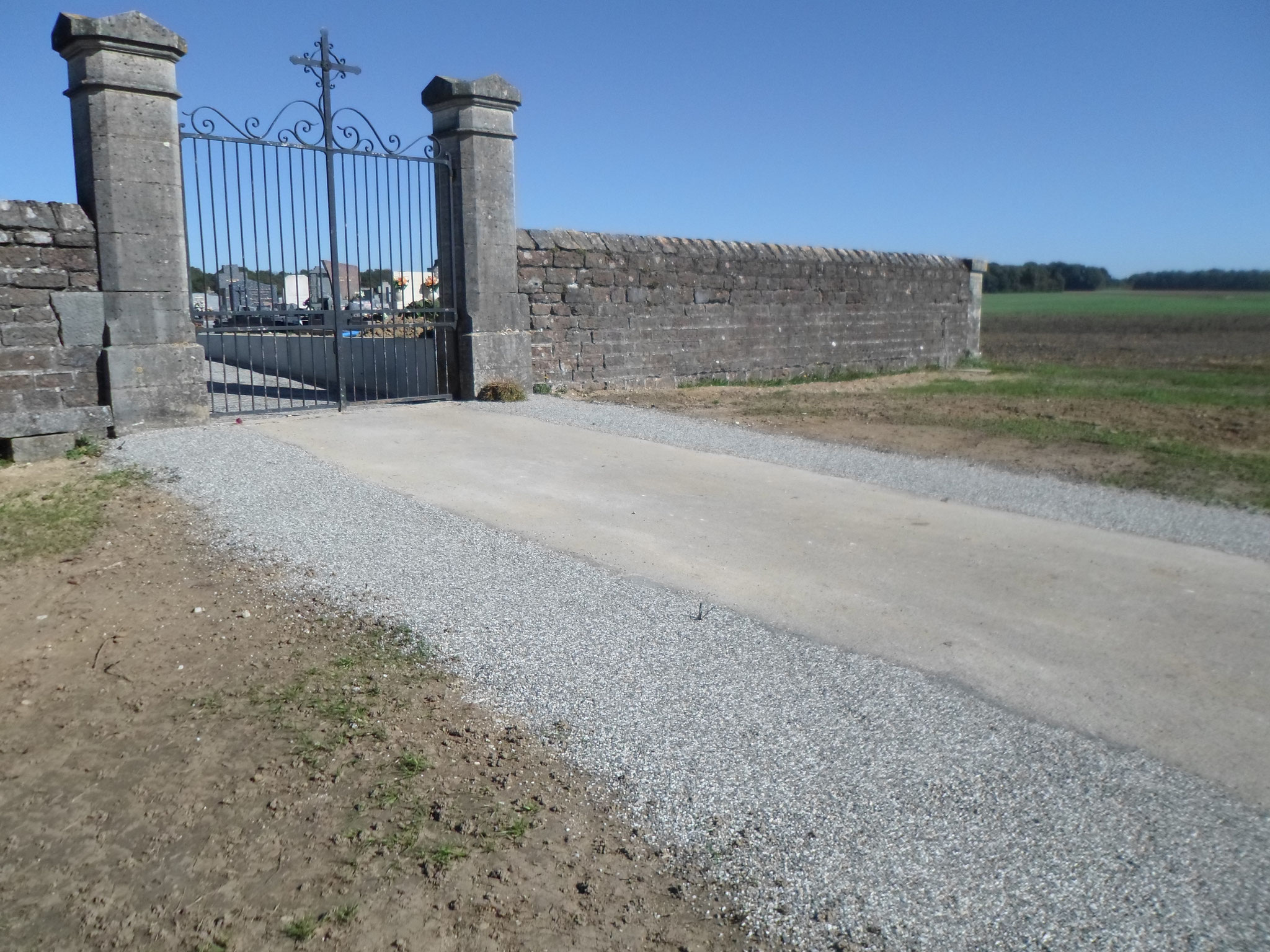

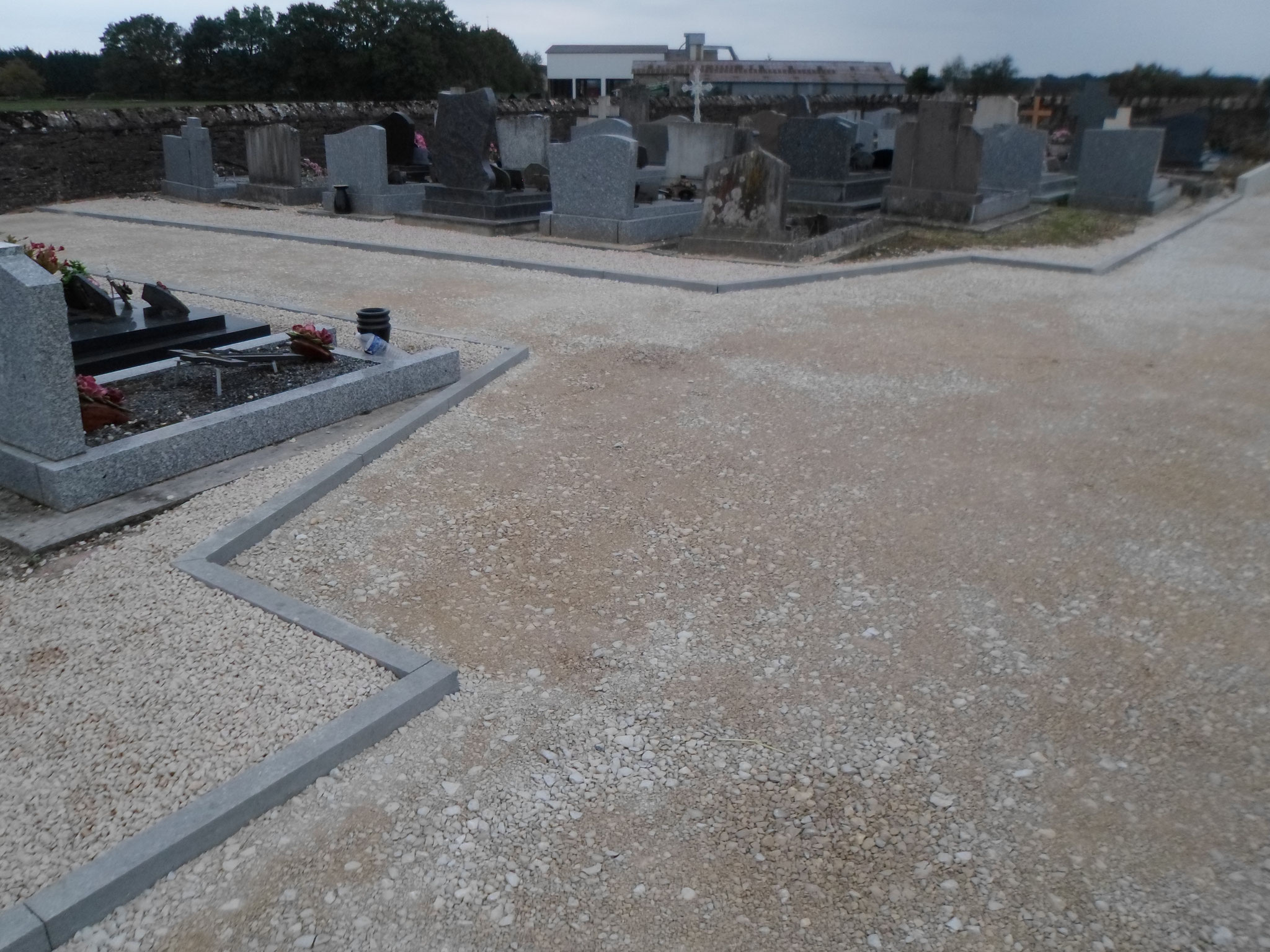

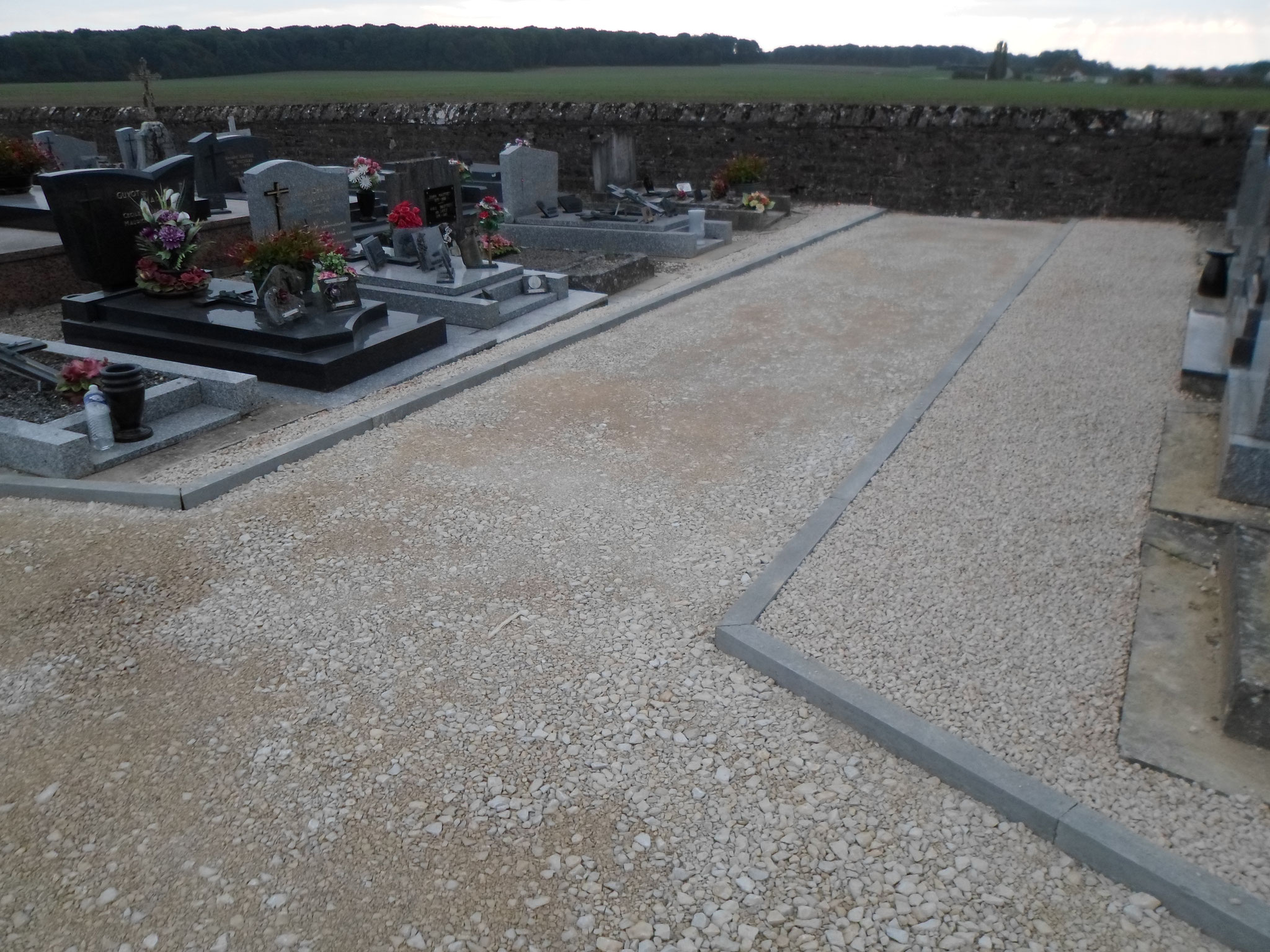

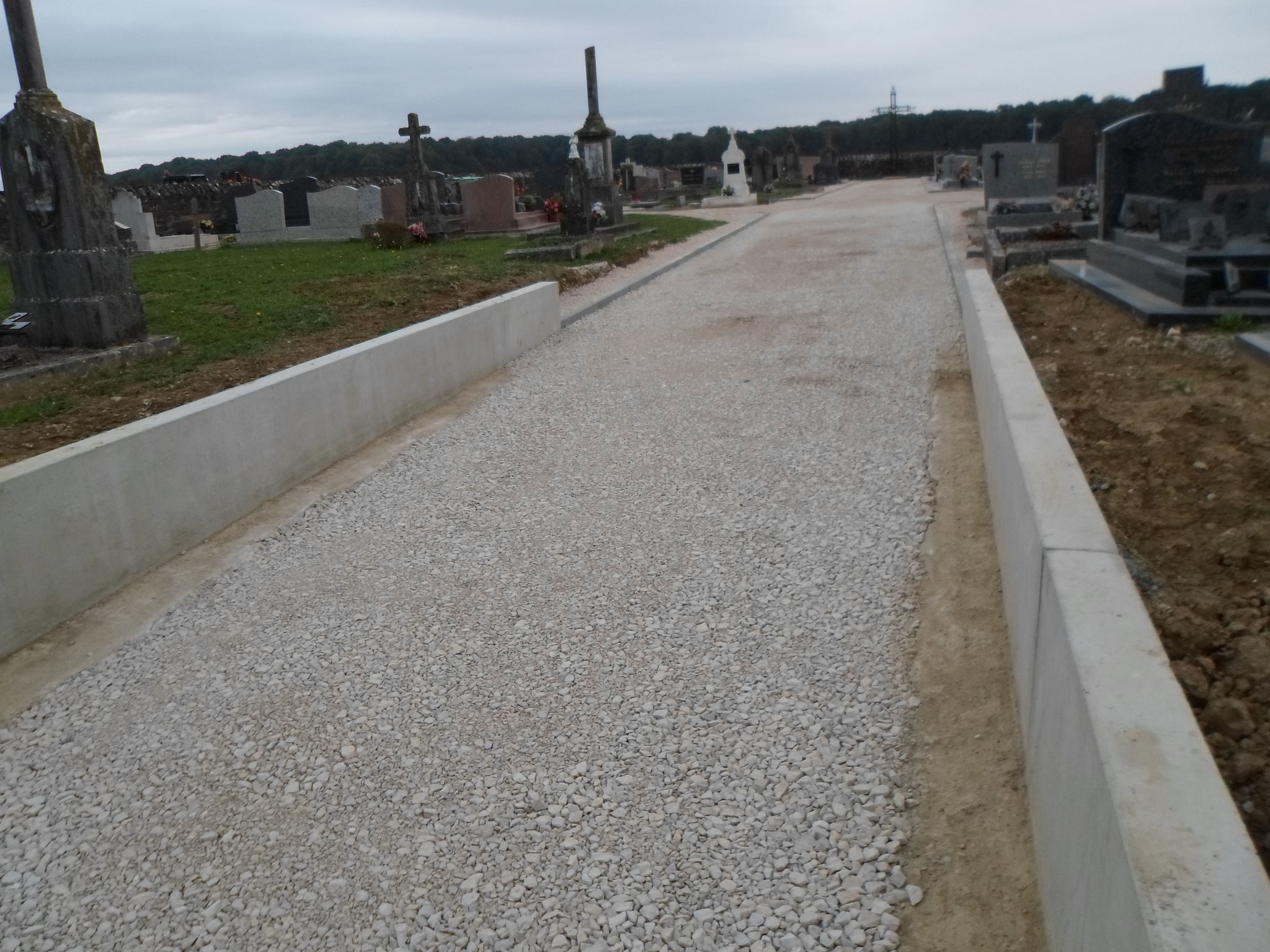

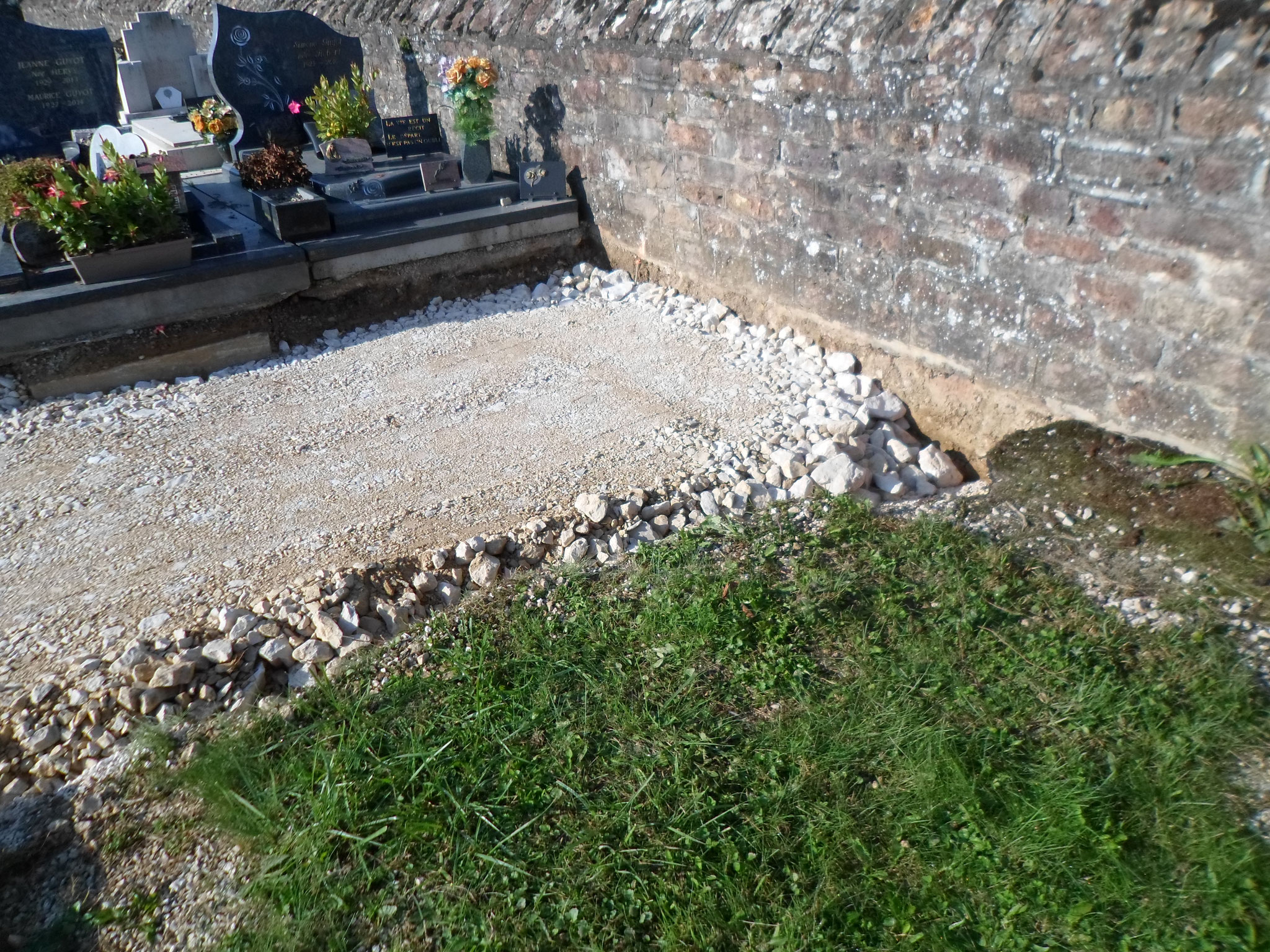

29 Septembre: Encore quelques bordures à poser, le concassé est mis en place, le robinet d'eau sera placé dans le cimetière, en entrant à droite.
Et pose d'un bi-couche, en attente d'un enrobé définitif.

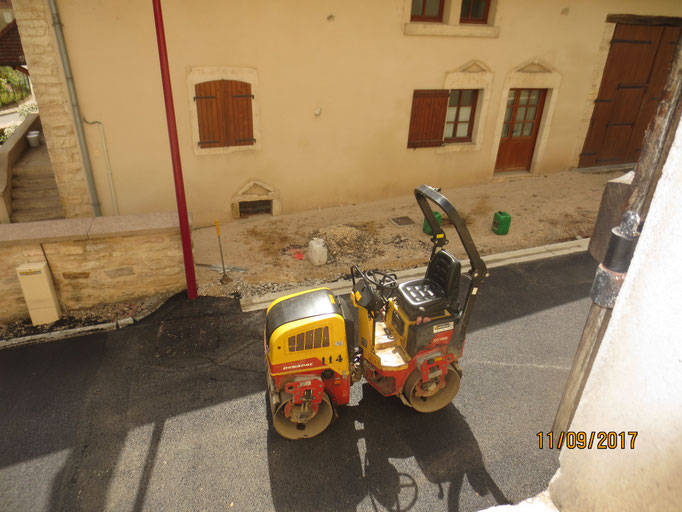

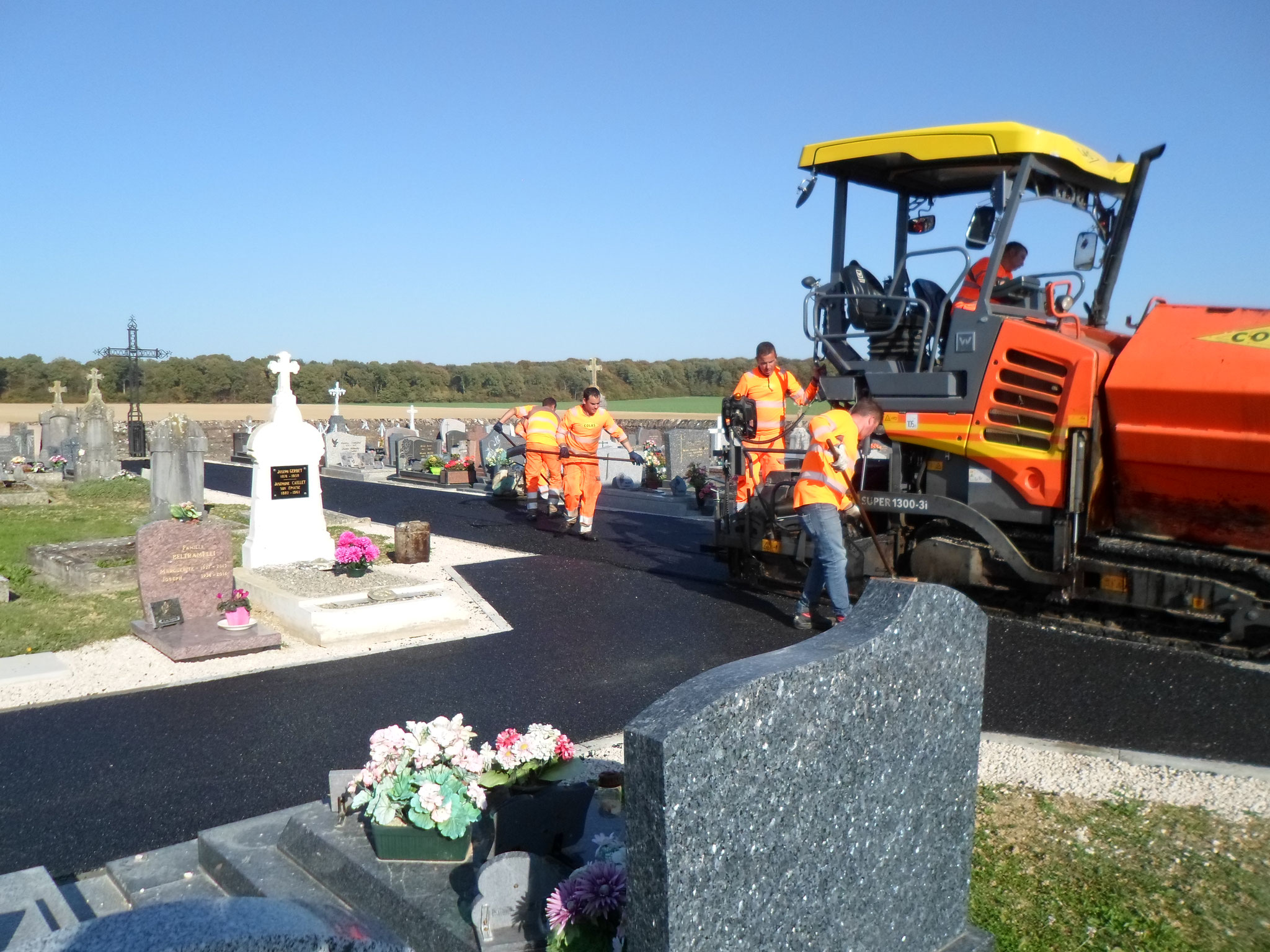

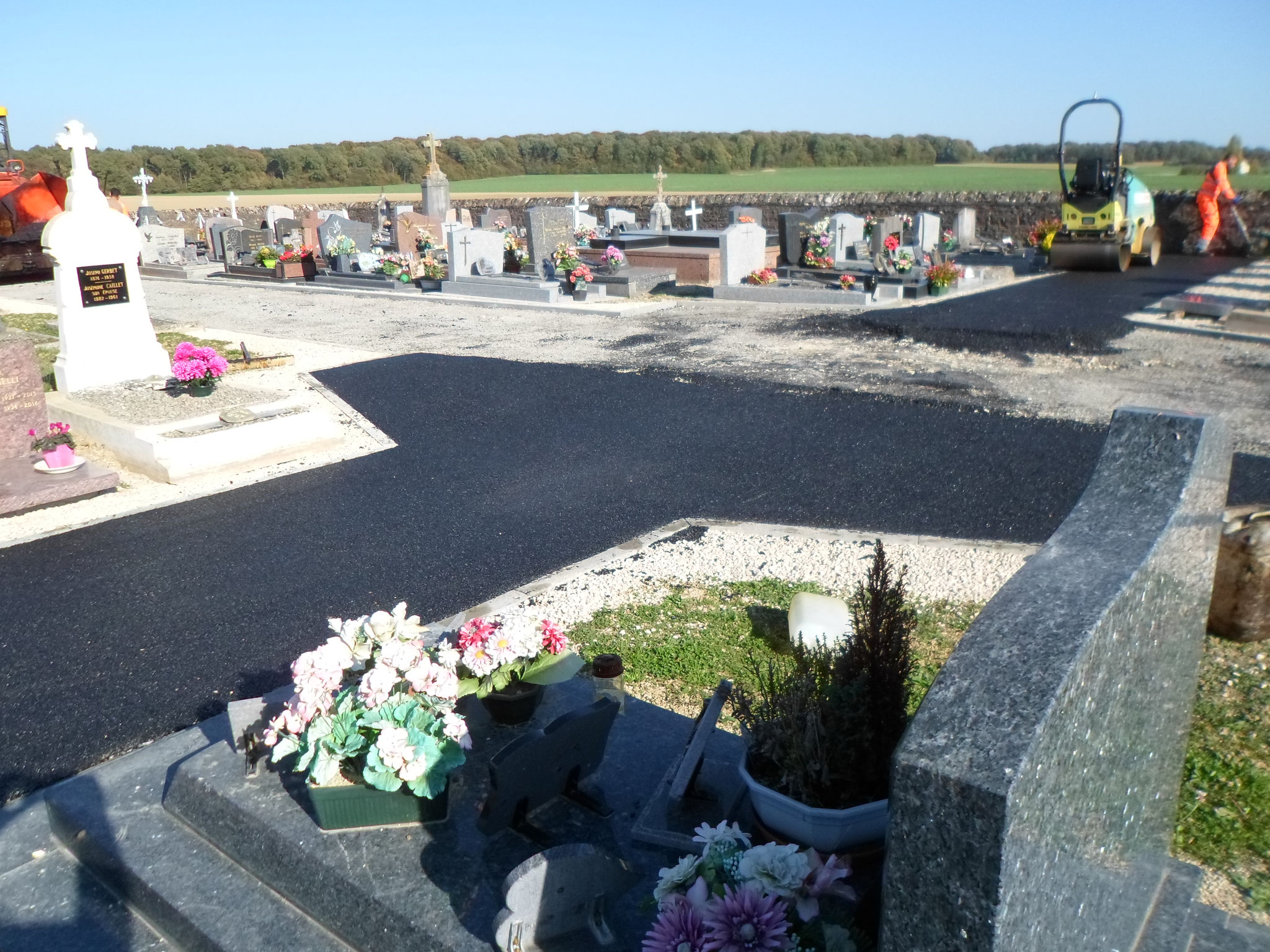

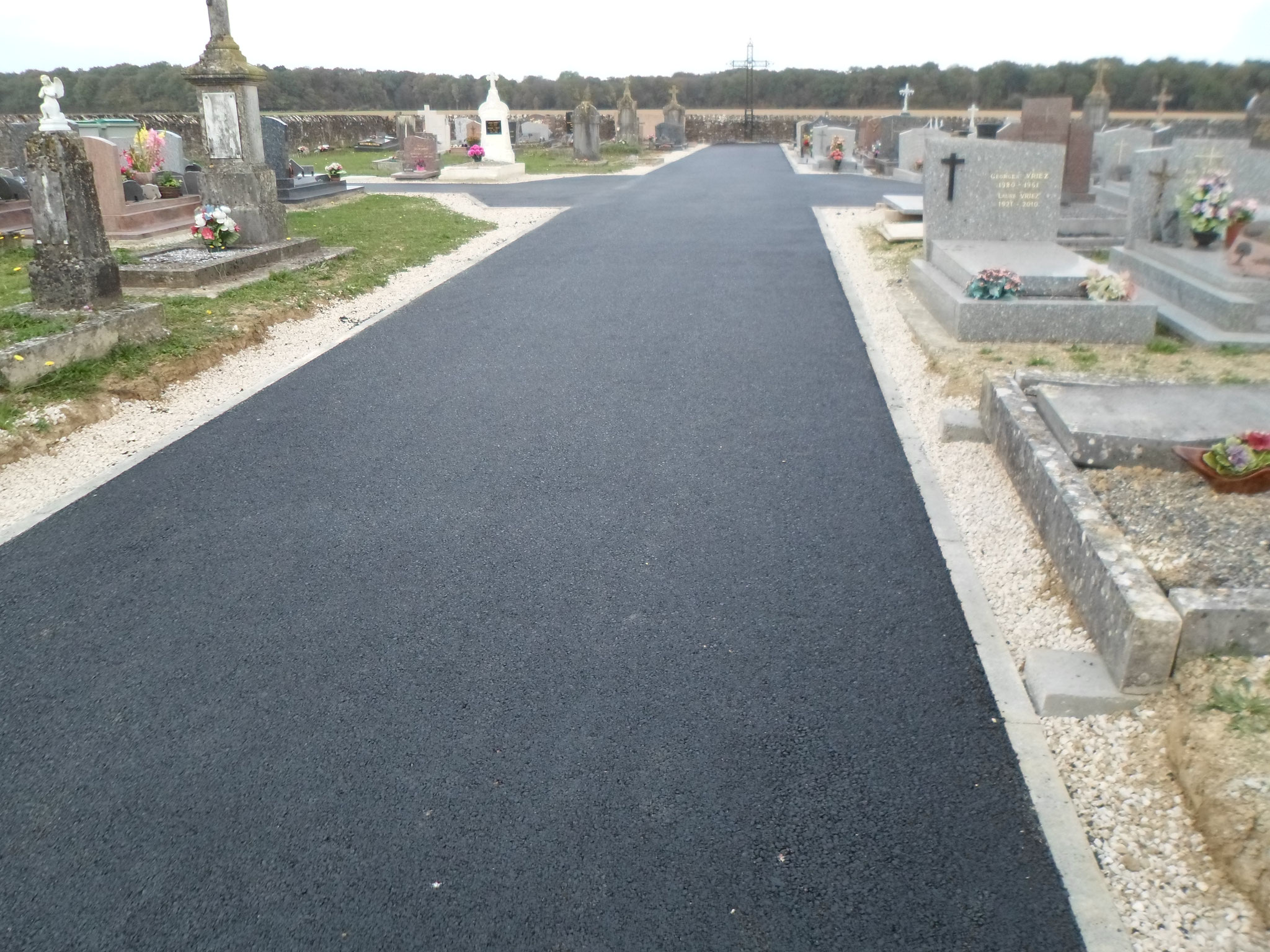

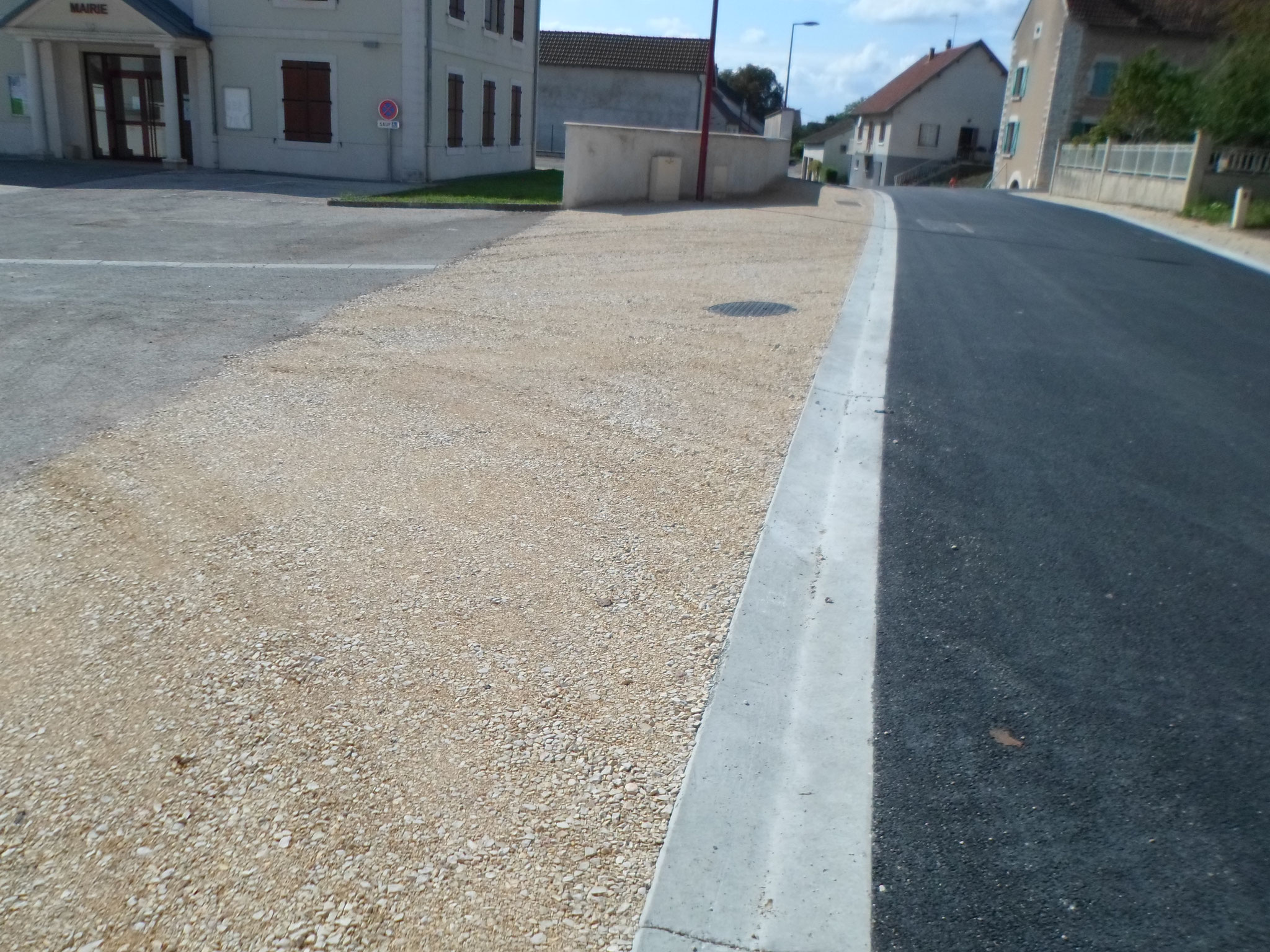

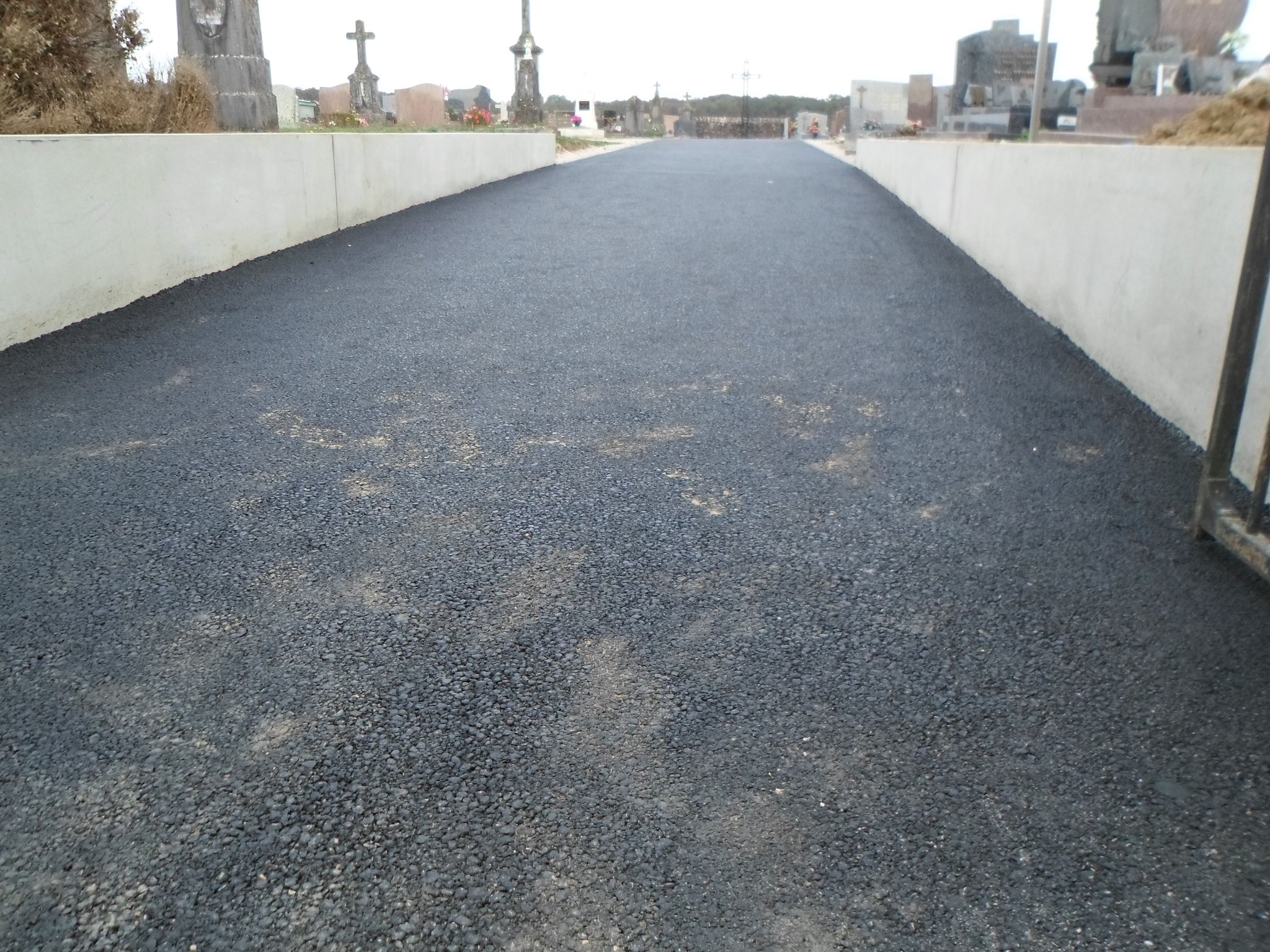

18 Octobre 2017: Pose de l'enrobé par l'entreprise SJE / COLAS.
18 Octobre 2017: SJE pose un bi couche rue des Varennes.

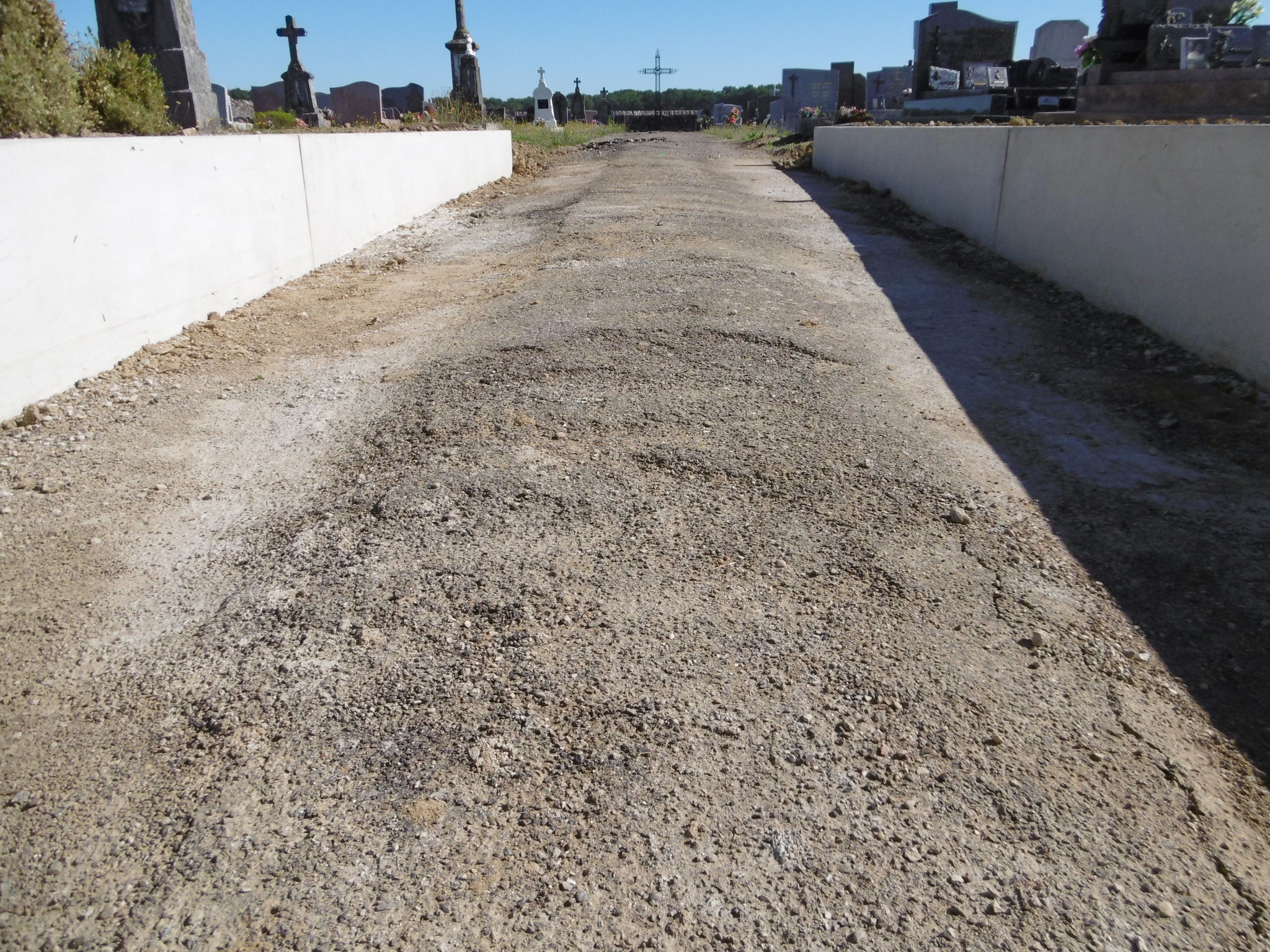

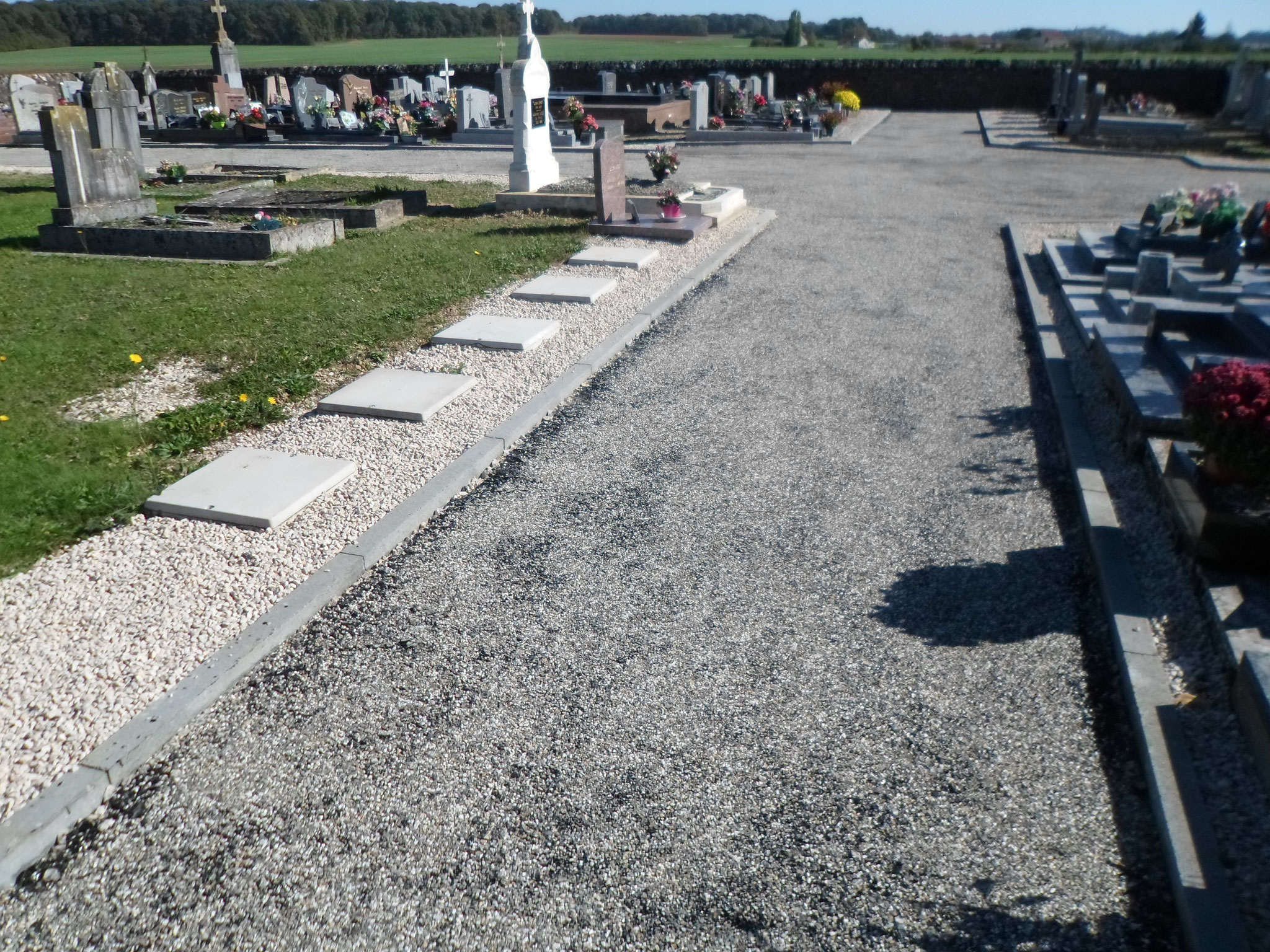

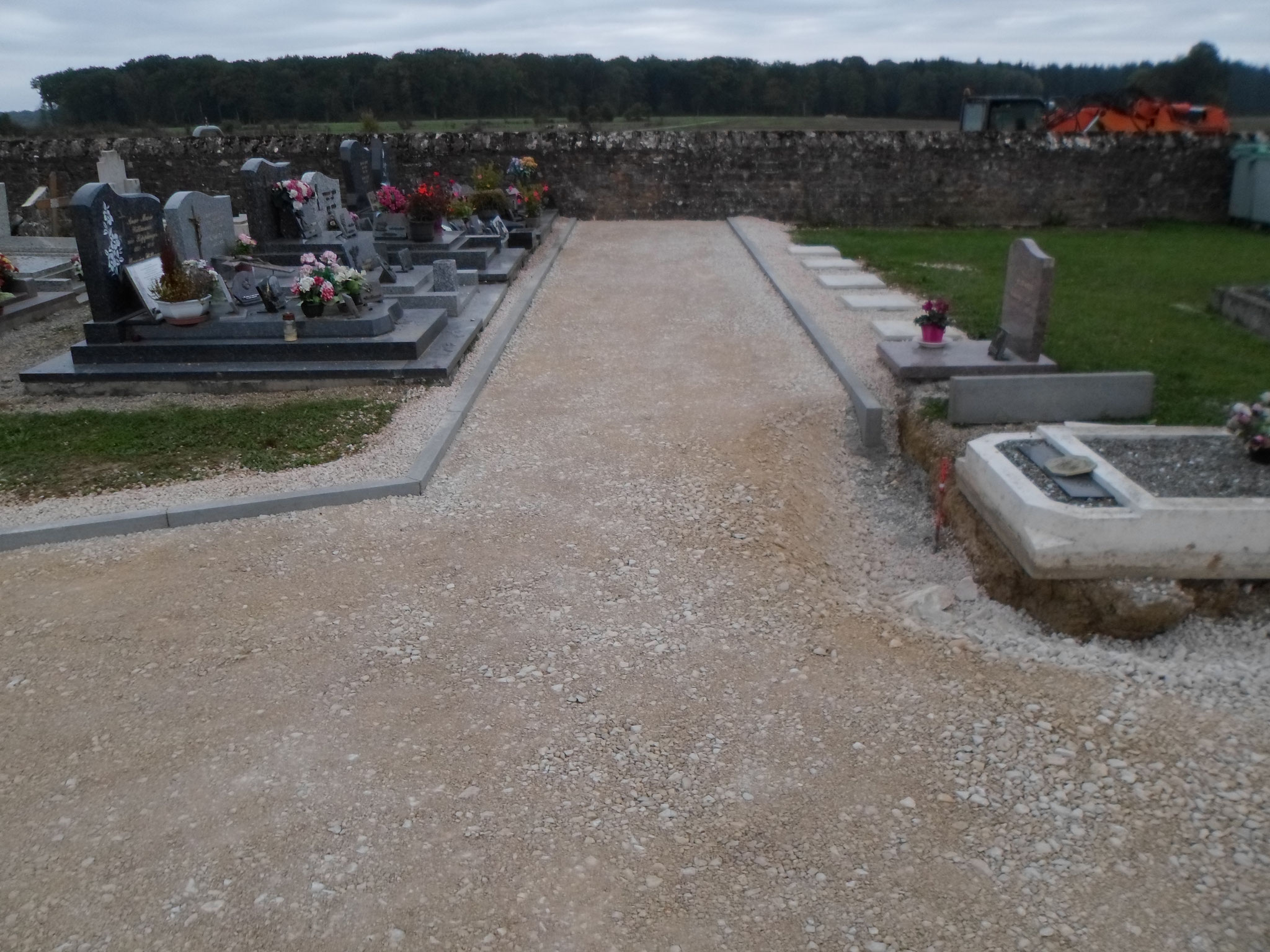

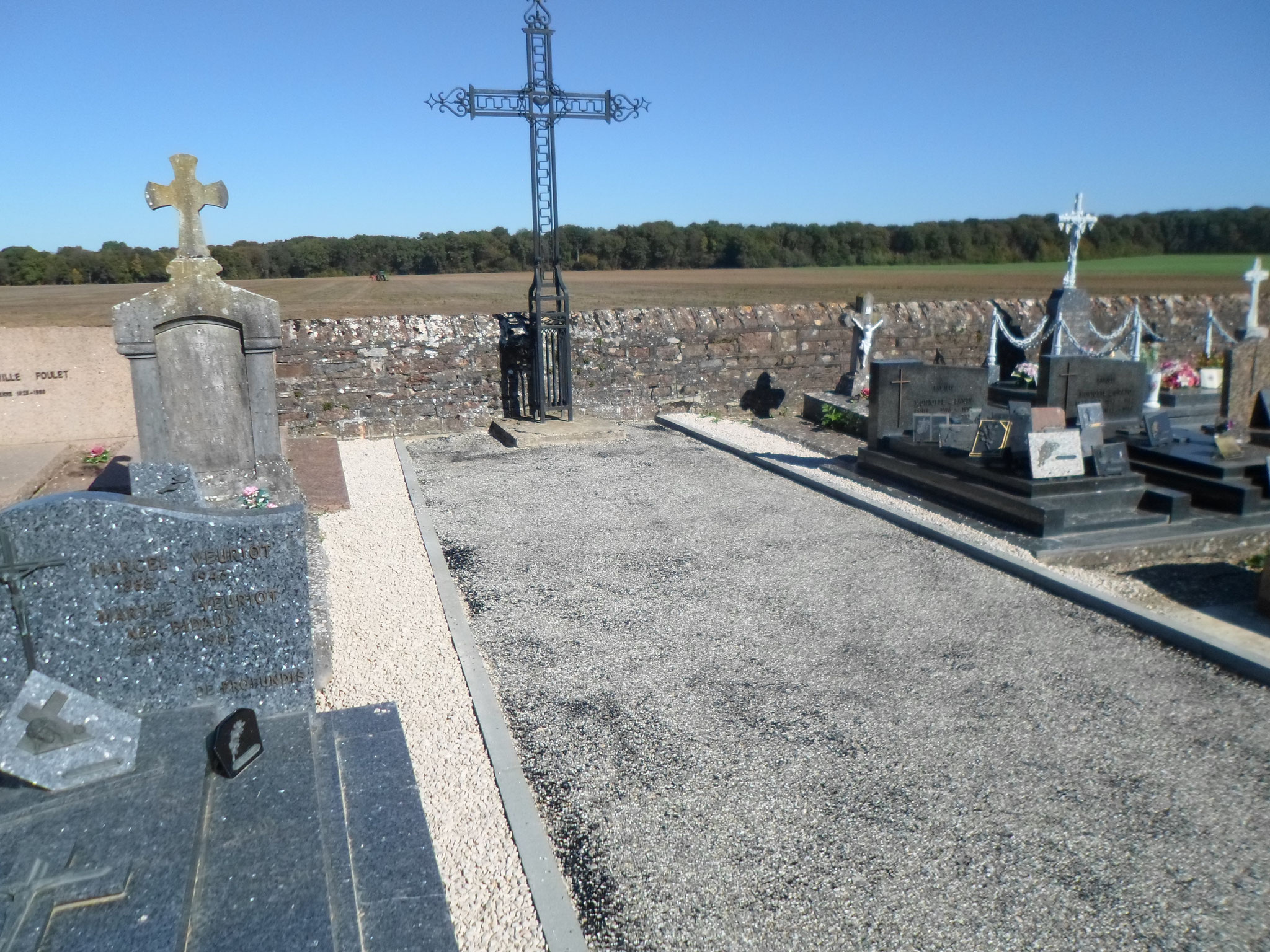

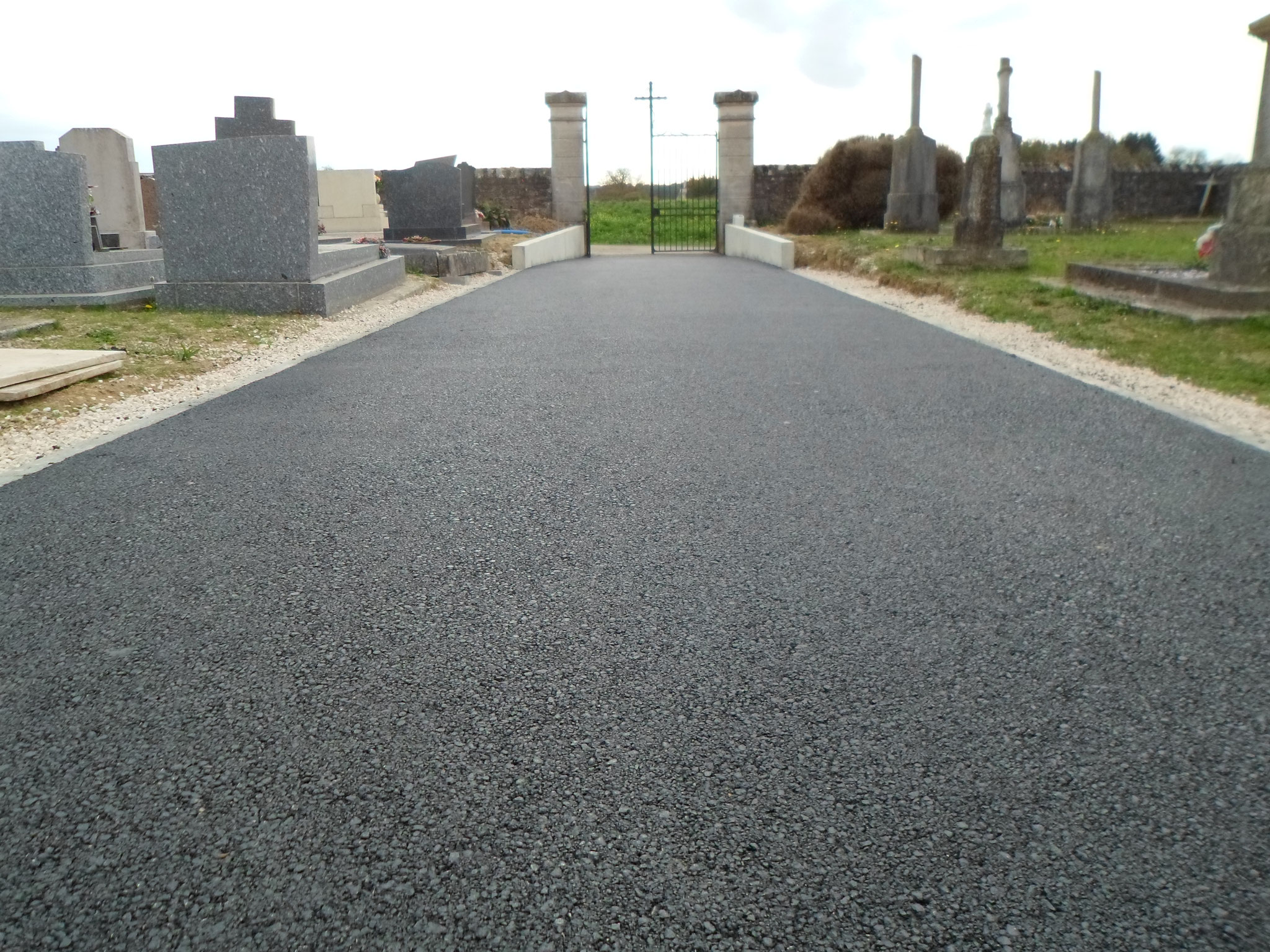

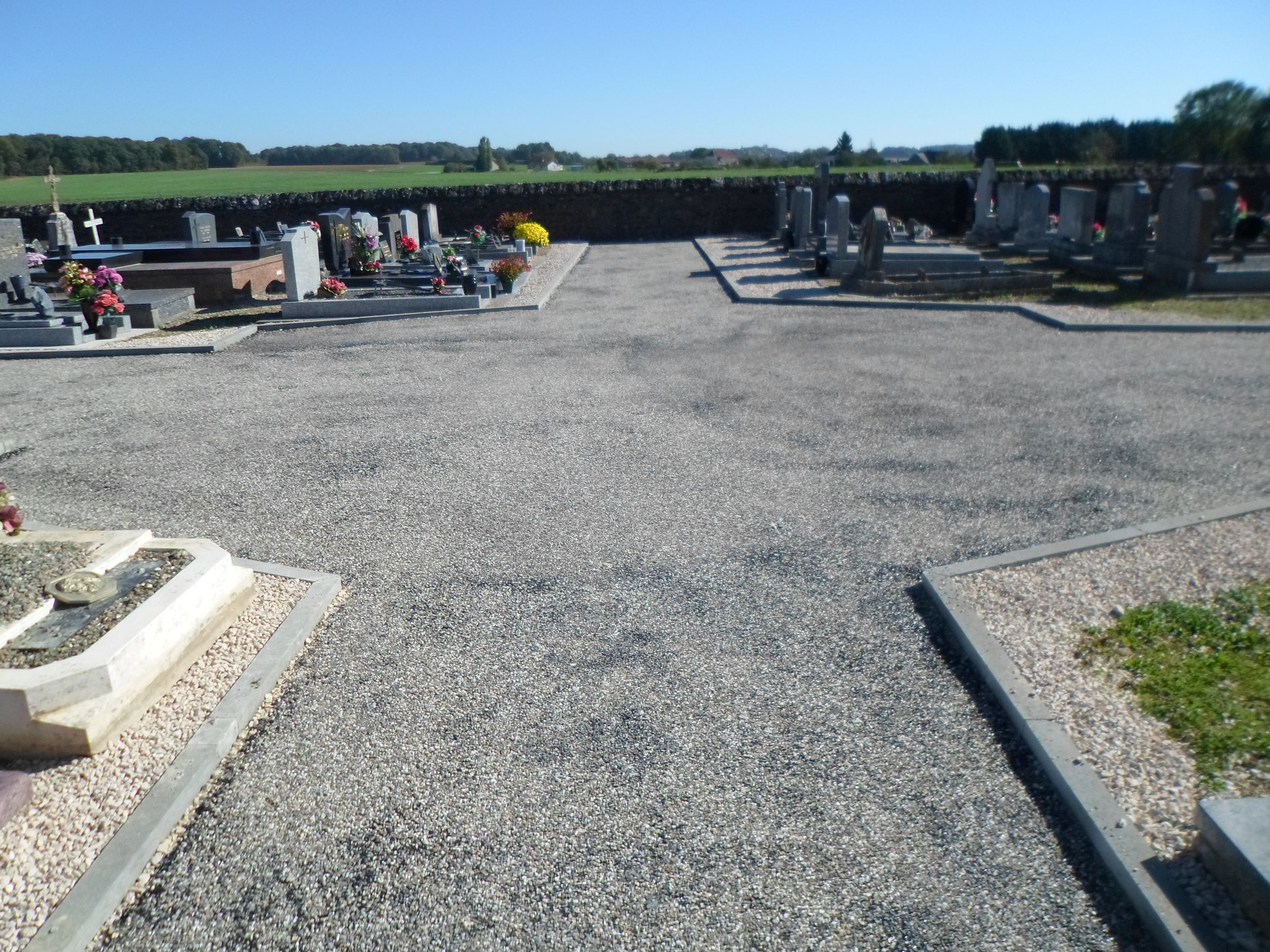

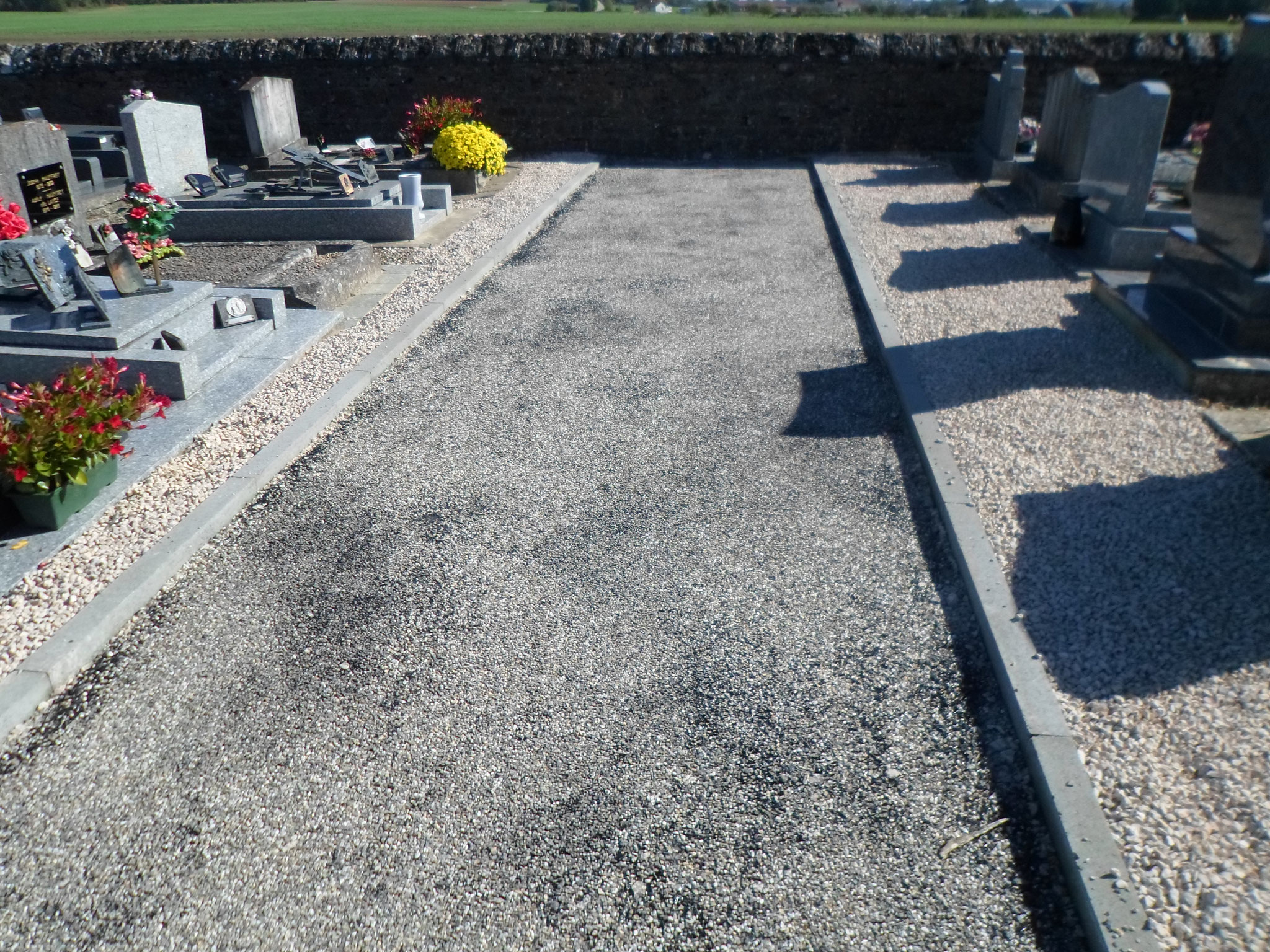

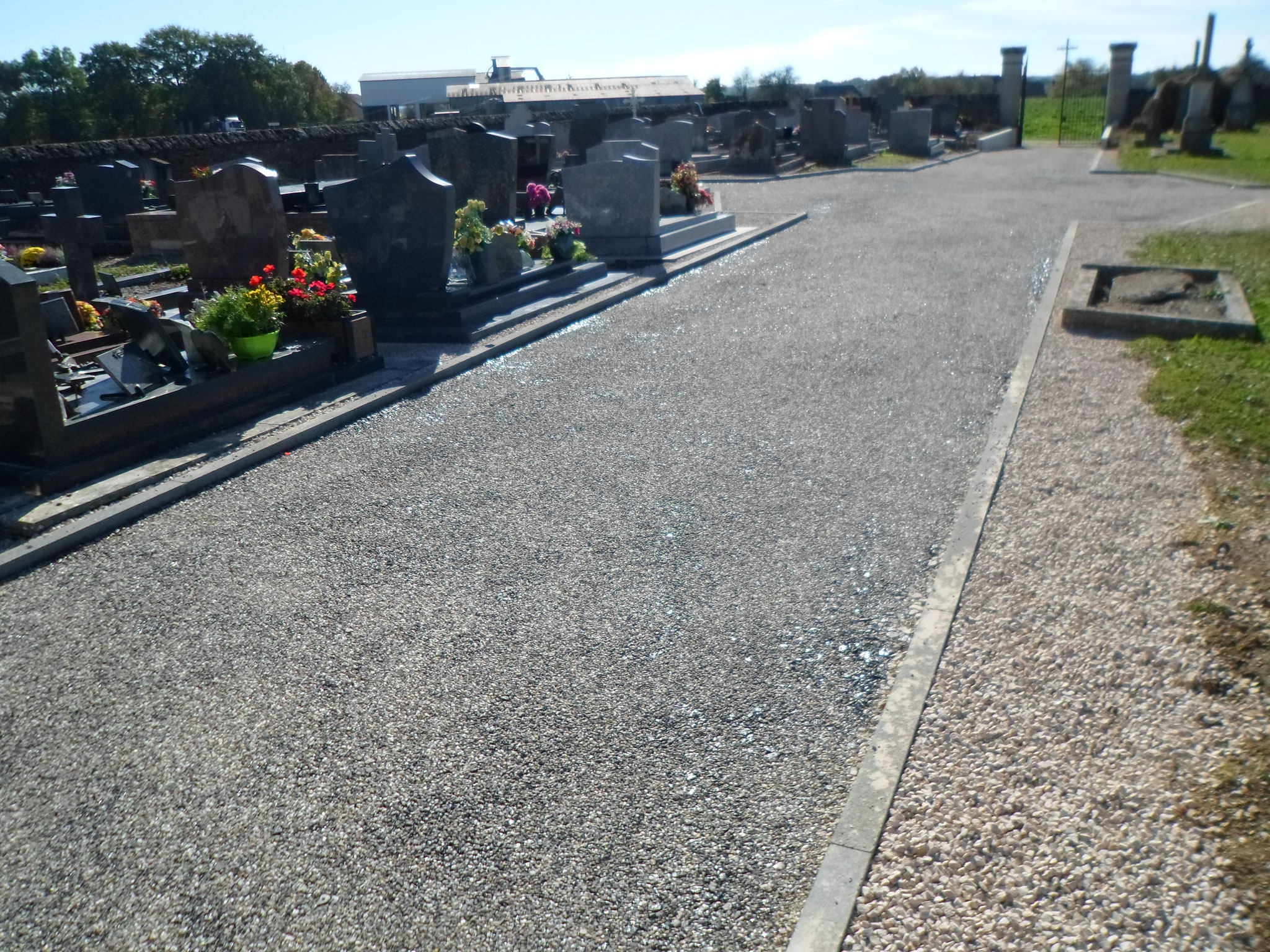

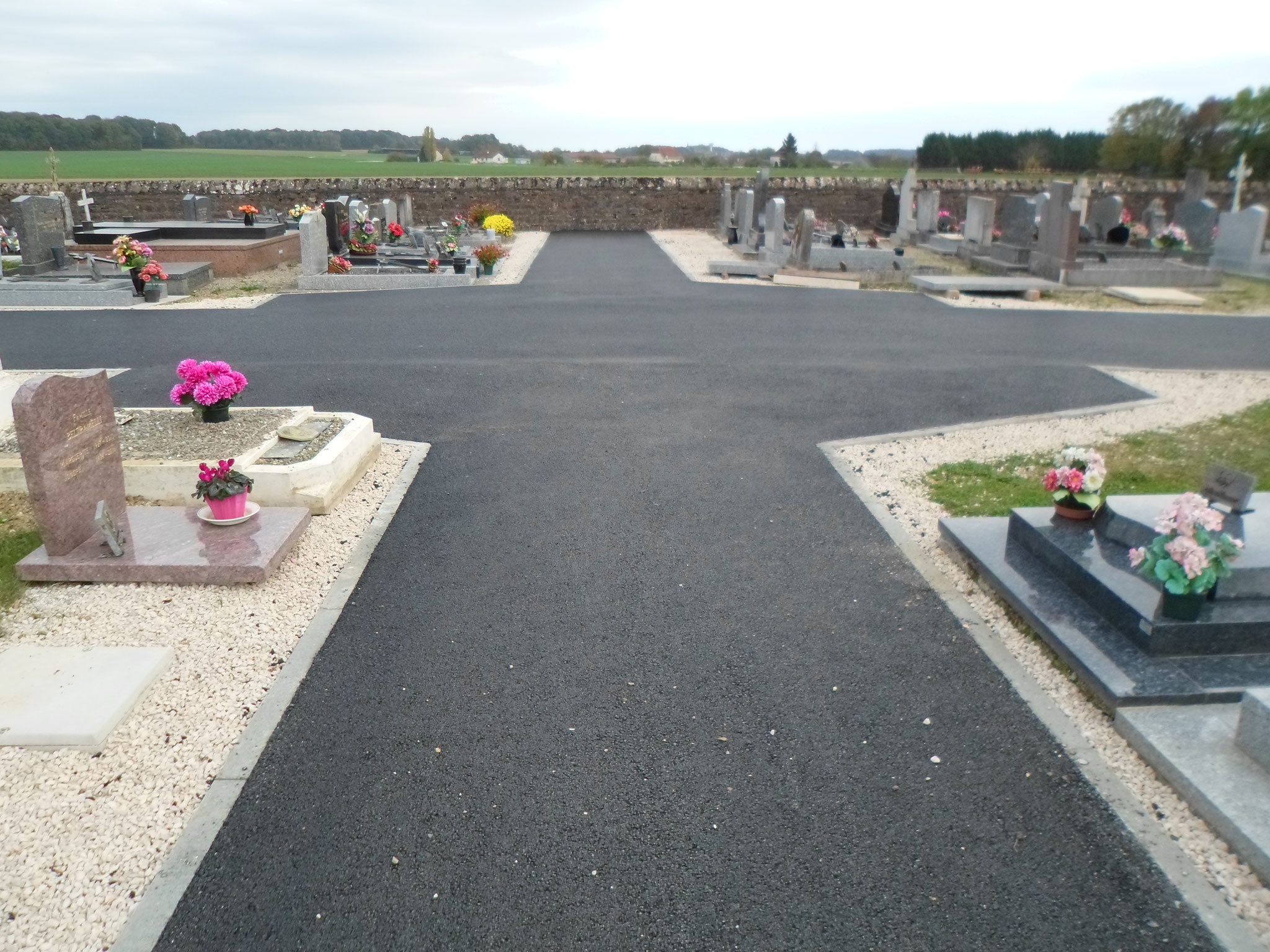

Octobre 2017: Le cimetière après la pose de l'enrobé dans les allées.
Novembre 2017: Commencement des travaux de pose du chauffage dans l'église.
Etape 1: Passage de tous les câbles électriques dans les murs.

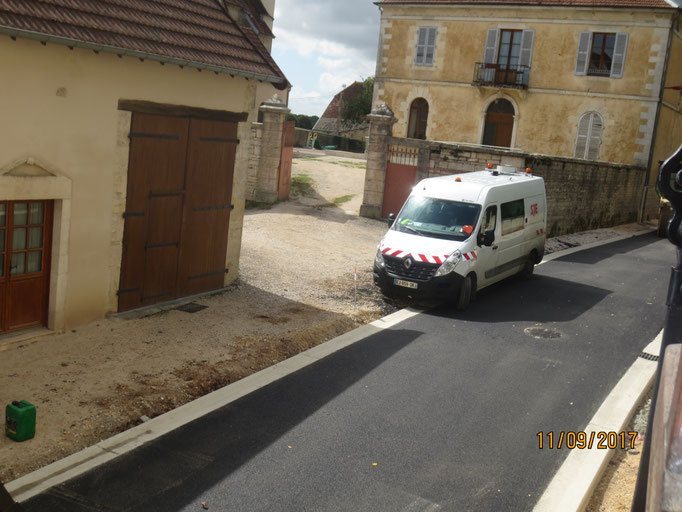

13 Novembre 2017: L'entreprise Demongeot démarre la suite des travaux de la rue des Varennes :
Enfouissement des réseaux secs, EDF, téléphone...
19 Décembre : Pose des convecteurs Infra Rouge Court dans l'église.
